LES TRAVAUX en 2025

04 Février: La société PROXIMARK procède aux marquages au sol à Champagney, la Tuilerie et Nilieu. Tourne à gauche, céder le passage, stop, passage piétons et dents de requin.

07 Février: Remplacement du moteur de la cloche (Angélus) par l'entreprise PRÊTRE.

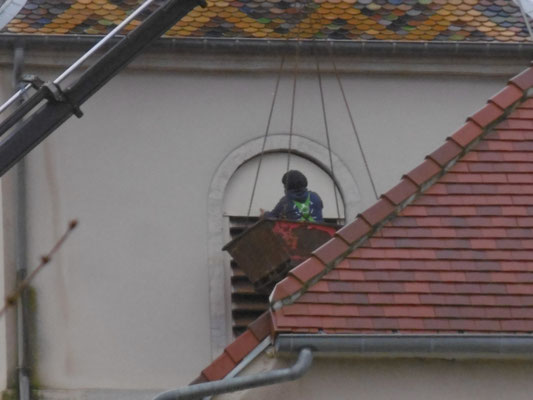

10 Février: L'entreprise CONTET BOUROTTE remet en place une tole en demi-lune au niveau de l'abat son, côté Est.

Mais ils devront revenir pour replacer des tuiles sur le clocher.

5 Mars 2025: livraison des agrès pour le parcours de santé.

25 Mars 2025: Stéphane DUREY réalise une allée dans le cimetière dans le Carré B Sud pour permettre un accès plus facile.

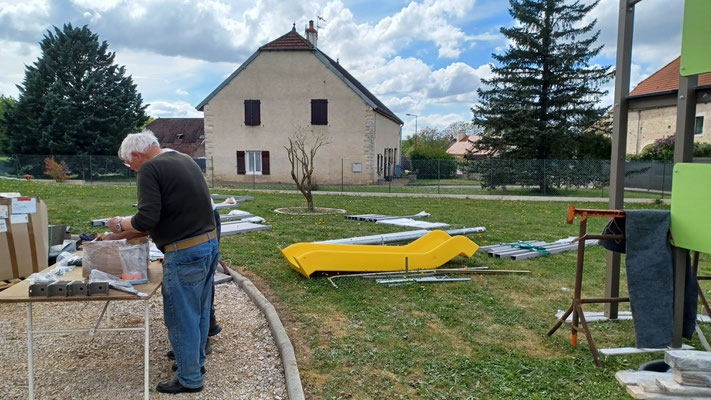

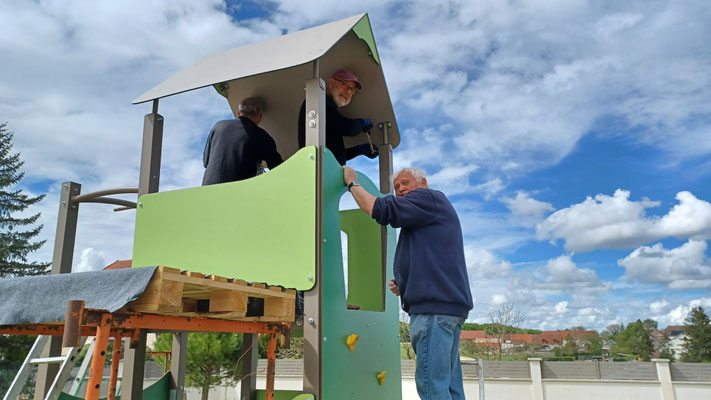

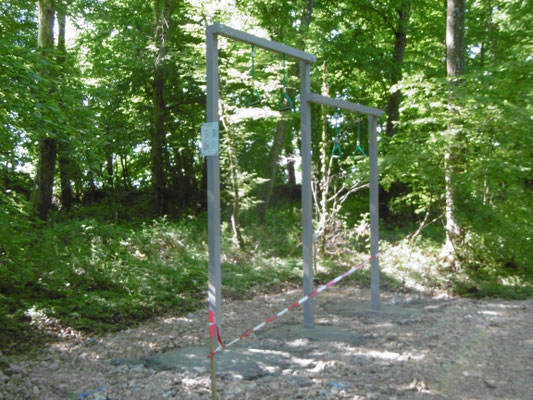

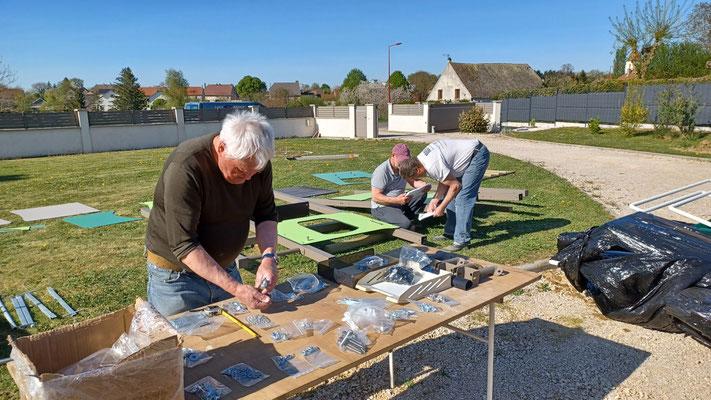

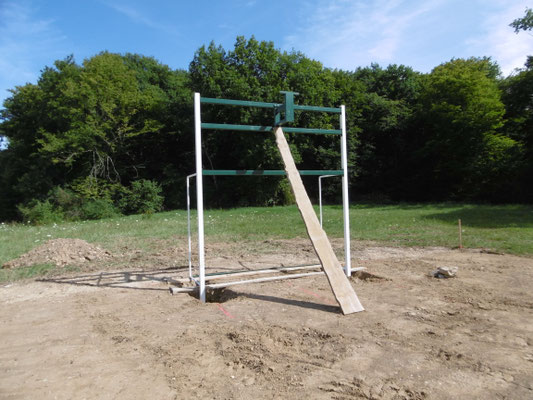

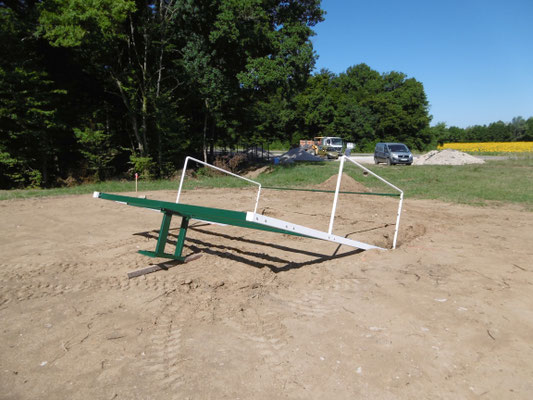

10 Avril 2025: Commencement de l'assemblage des agrès du parcours de santé.

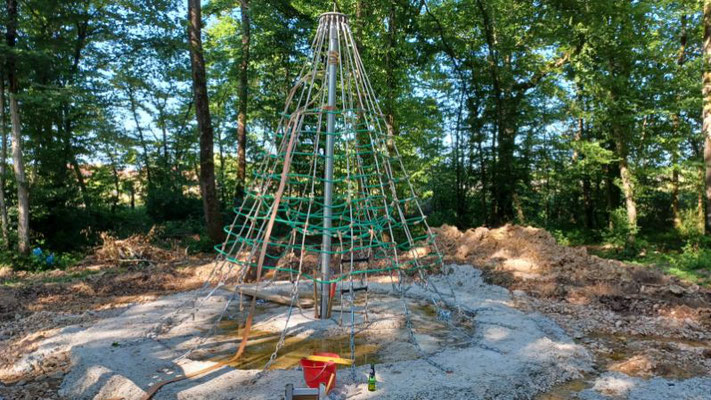

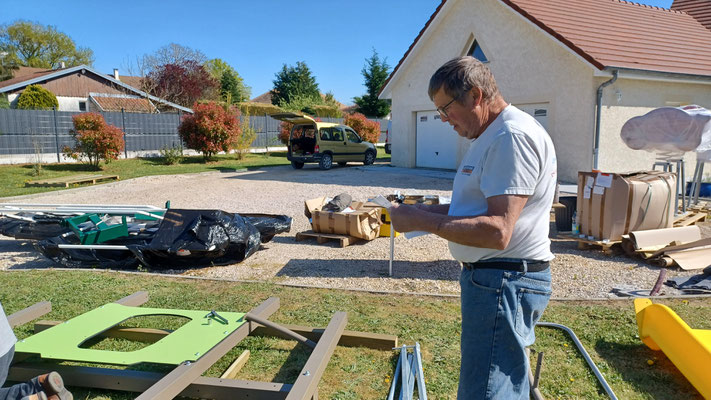

14 Avril 2025: Assemblage des agrès....

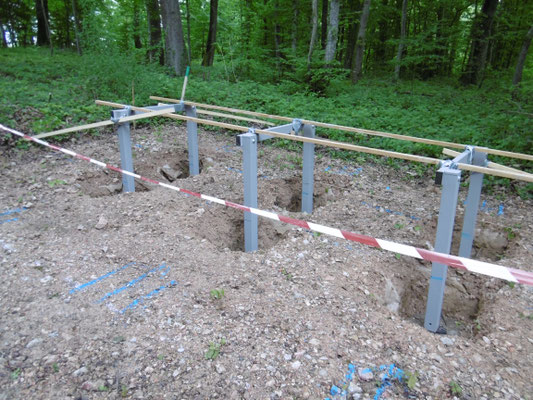

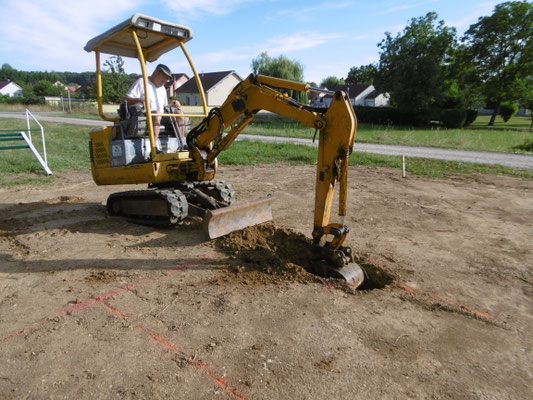

15 Avril 2025 : Poursuite de l'assemblage....

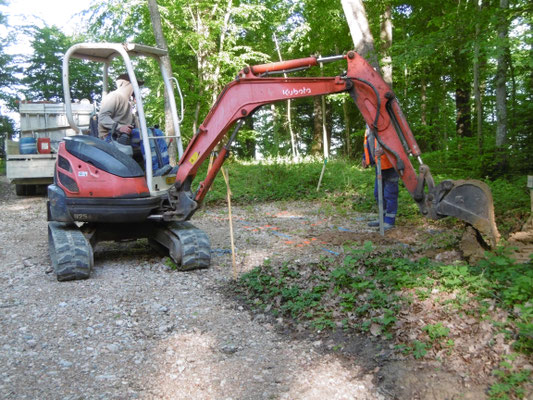

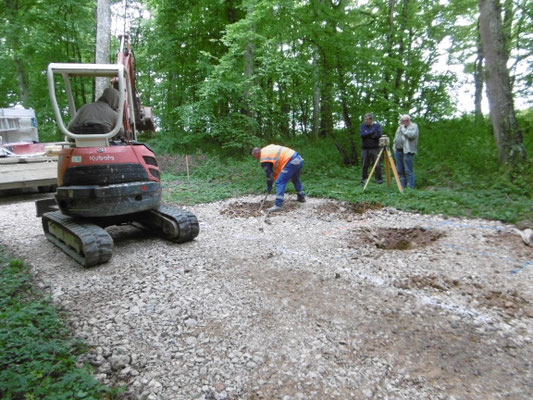

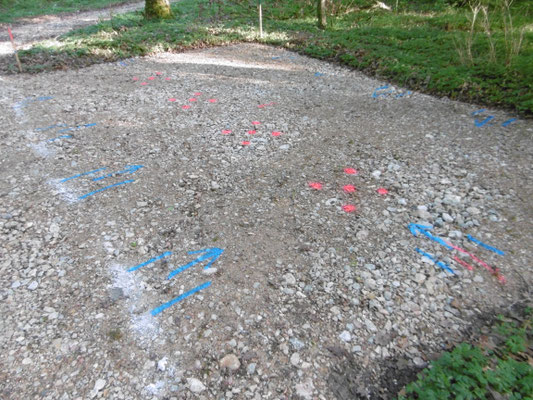

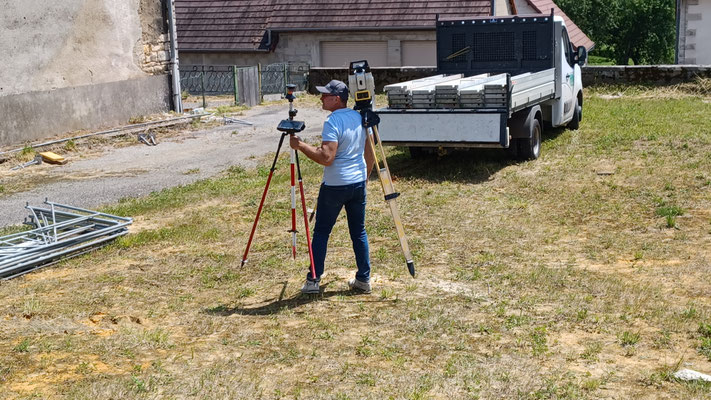

21, 22, 23 Avril 2025: Marquages au sol par Pascal et Olivier avant les travaux de creusement par FRANCIOLI.

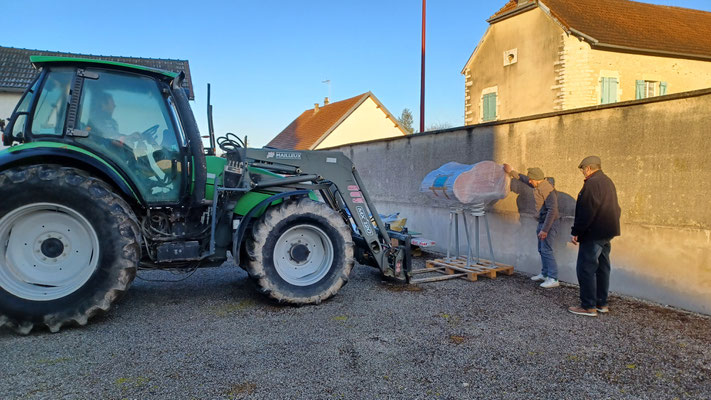

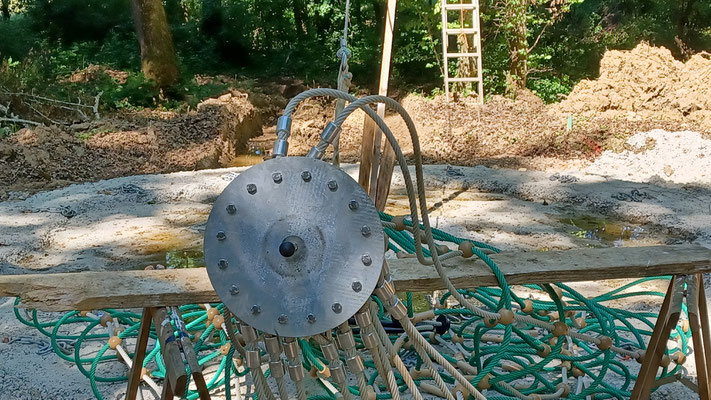

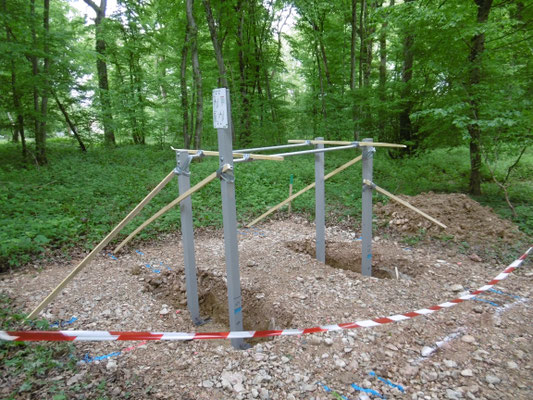

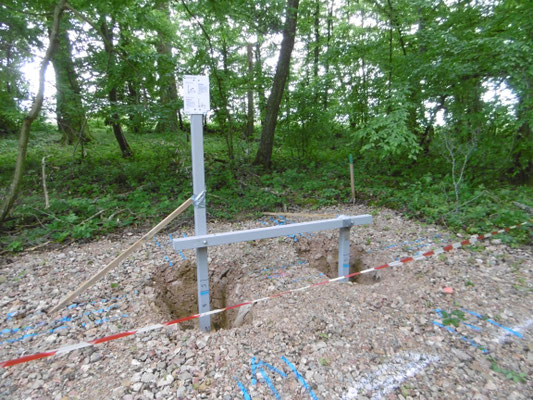

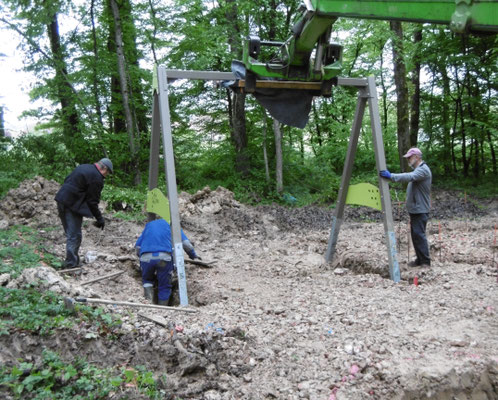

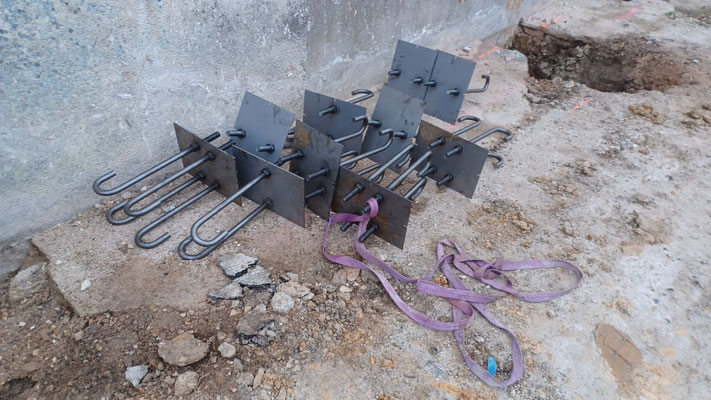

24 Avril 2025: Livraison des agrès par Anthony et Pascal aux Charmes Secs et mise en place de ceux-ci. FRANCIOLI installe les agrès, prêts à être scellés dans le béton.

25 Avril 2025: Poursuite de la mise en place des agrès.

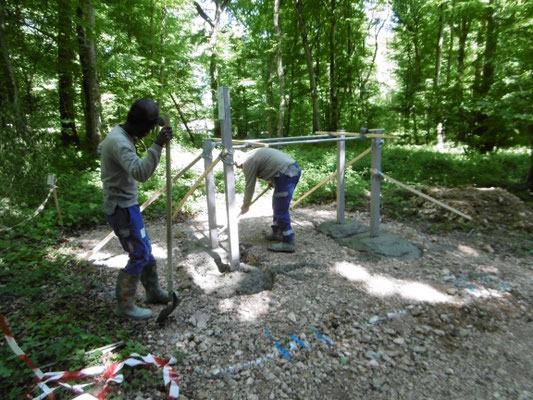

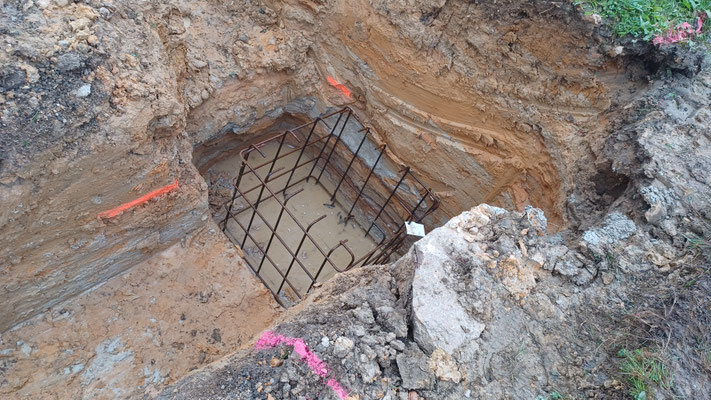

28 Avril 2025: FRANCIOLI est aux Charmes Secs pour des contrôles de dernière minute avant l'arrivée du béton demain mardi 29 avril 2025 vers 9h00.

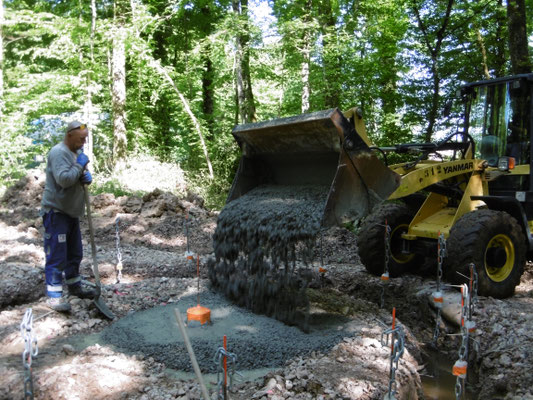

29 Avril 2025: Dernier jour. Le coulage du béton.

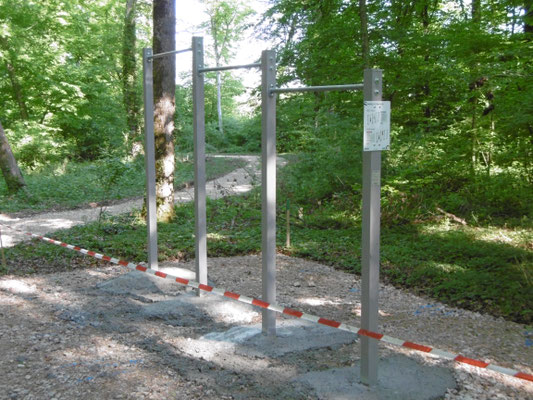

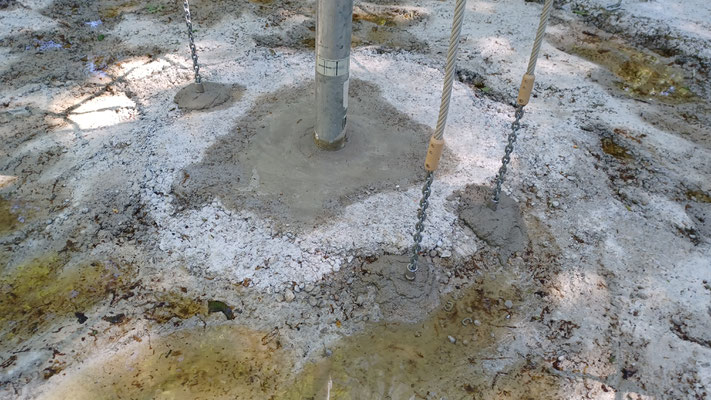

30 Avril 2025: Le scellement de tous les agrès est terminé.

09 Mai 2025: Pascal et Olivier tracent l'emplacement du futur terrain pour les adolescents à proximité des Charmes secs.

15 et 16 Mai 2025: Montage de la pyramide KEOPS par Pascal et Olivier.

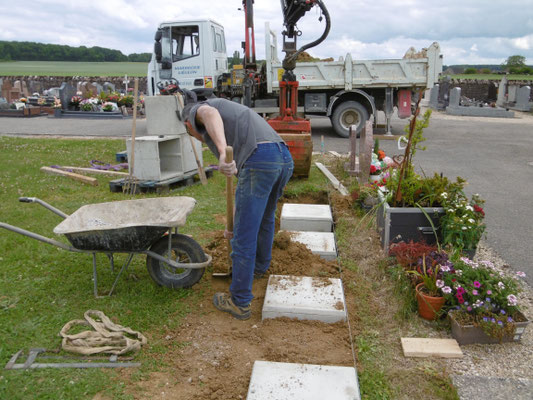

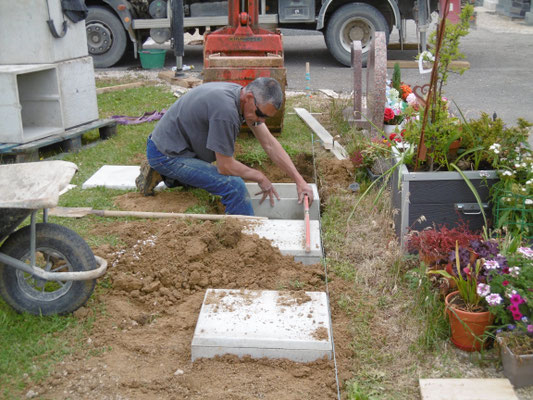

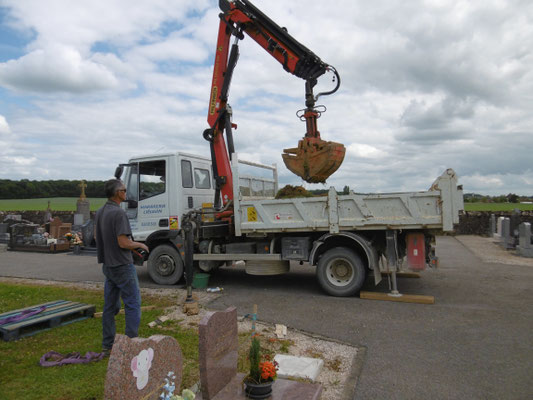

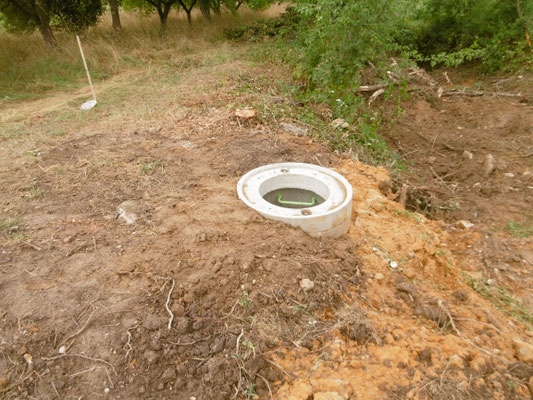

26 Mai 2025: Pose de 8 cavurnes dans le cimetière.

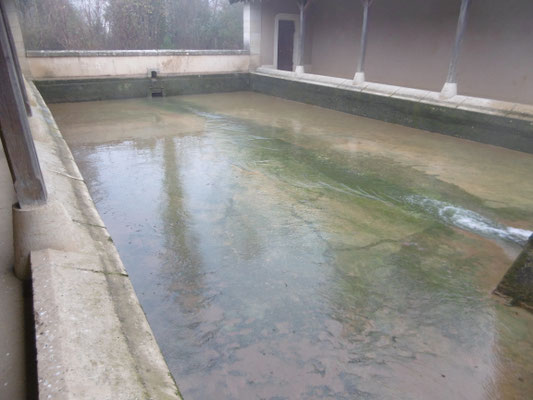

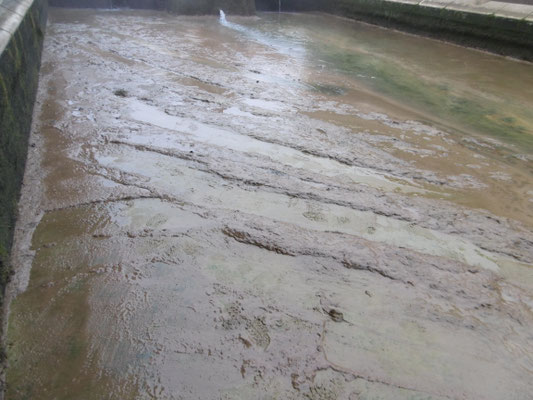

12 Juin 2025: Pascal, Gilles et Olivier vidangent et nettoient la grande fontaine pour une remise en eau.

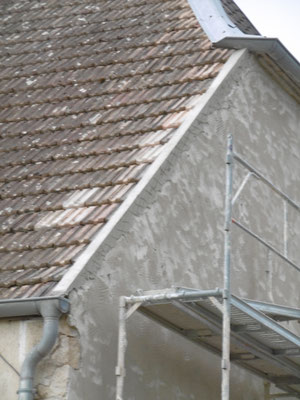

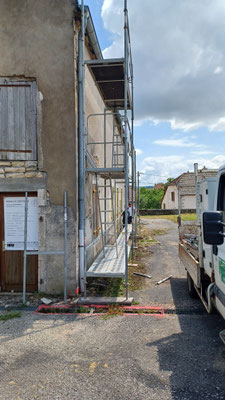

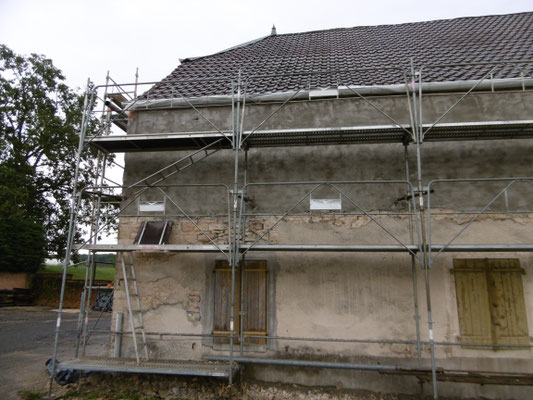

16 Juin 2025: CONTET BOUROTTE installe son échafaudage, pour enlever 2 rangs de tuiles et les gouttières et permettre le ravalement sur une hauteur d'environ 1m50 sur toute la longueur du bâtiment.

17 Juin 2025: Les nouvelles cavurnes.

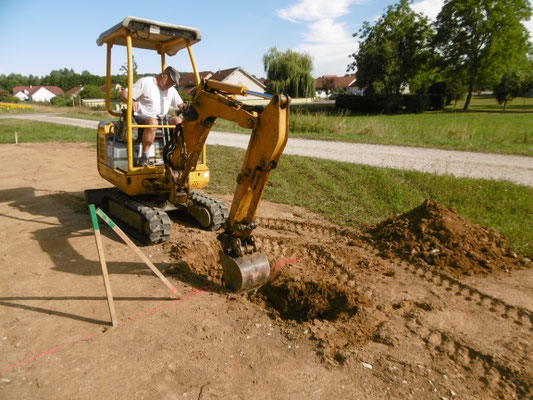

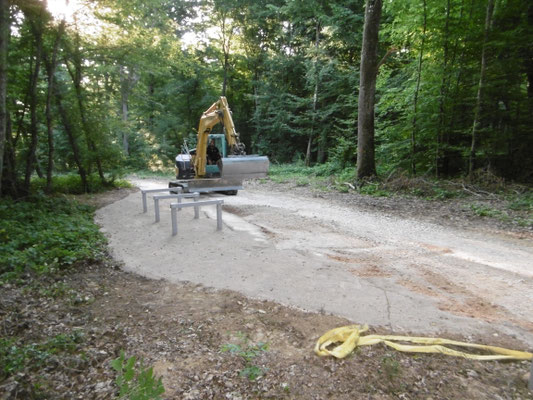

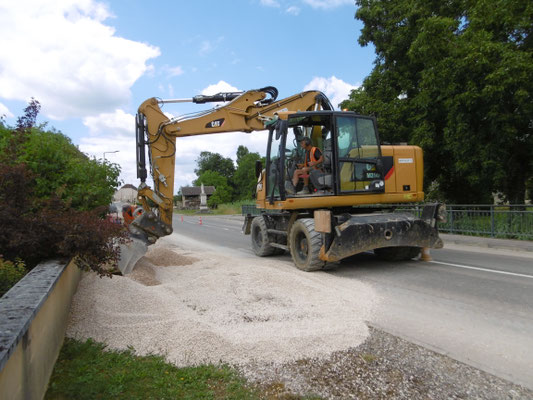

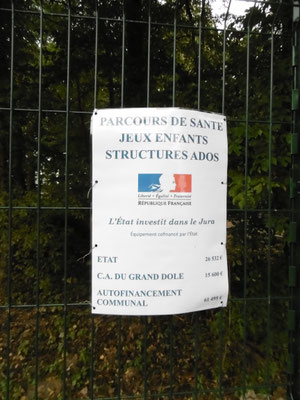

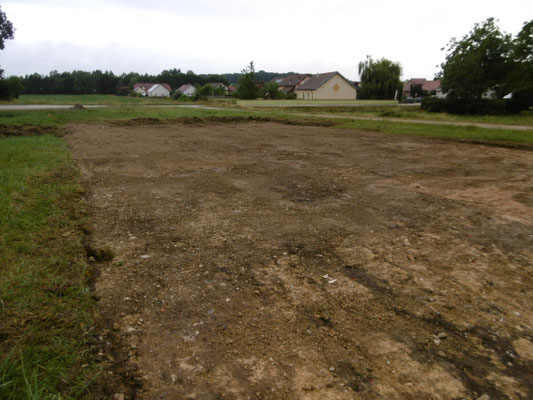

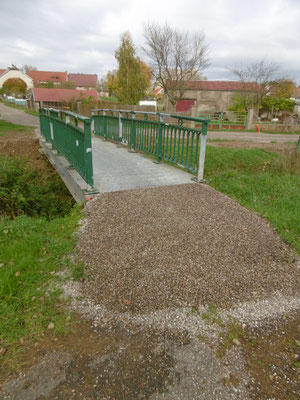

20 Juin 2025: L'entreprise BELLENEY arrive sur le chantier du parcours de santé, pour le terrassement des abords du circuit et mise en place du concassé.

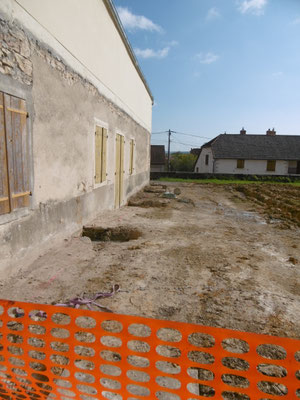

25 Juin 2025: L'entreprise FRANCIOLI est sur le chantier de l'ancienne mairie/école, pour boucher 2 fenêtres avant la réfection des enduits de façade.

26 Juin 2025: Dès à présent, FRANCIOLI travaille sur la corniche du mur de l'ancienne mairie/école.

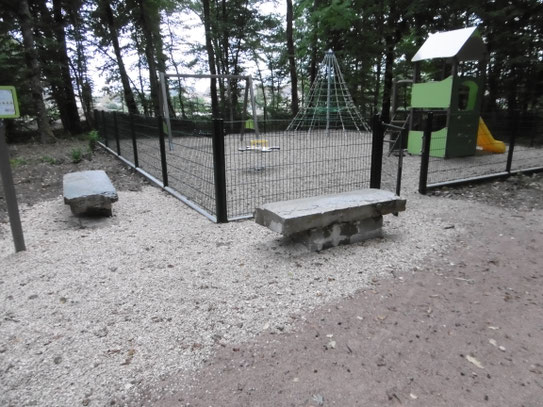

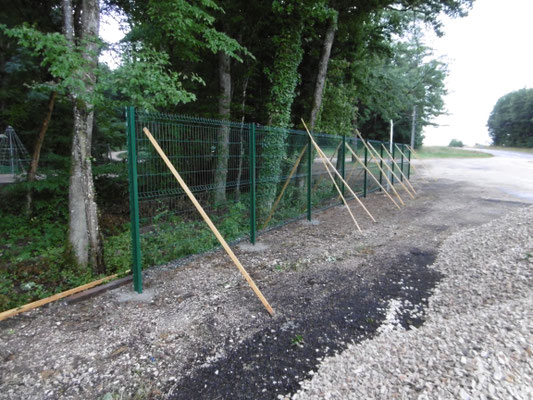

27 Juin 2025: RUFFY est en train de réaliser la clôture du jardin des enfants.

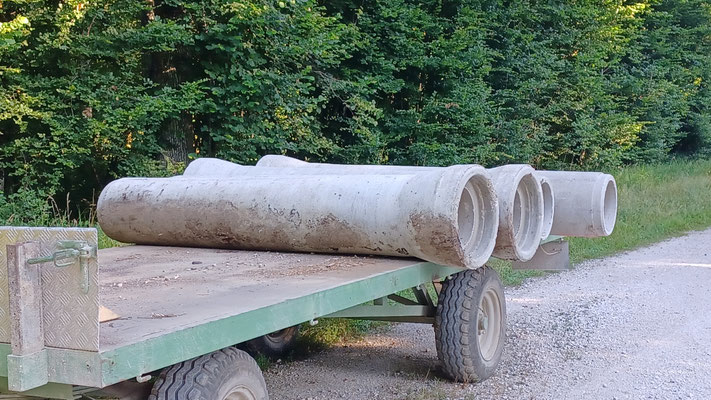

28 Juin 2025: Livraison de buses ciment dans la forêt de la Tuilerie pour la réalisation  de plusieurs ponts dans les parcelles 40,41 et 42.

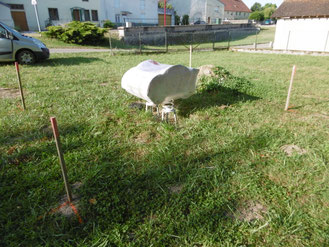

01 Juillet 2025: Projet de déplacement de la Sainte Vierge.

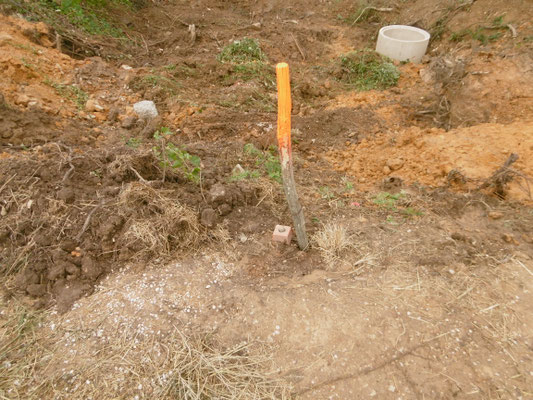

01 Juillet 2025: Pascal et Olivier balisent l'agrès pour la mise en place du gravier.

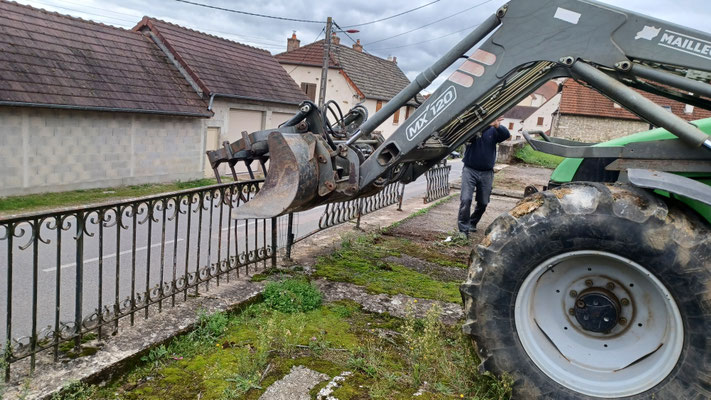

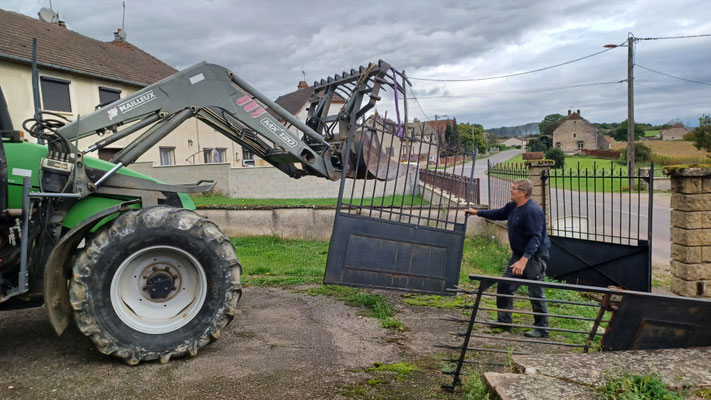

03 Juillet 2025: Gilles et Olivier commencent le démontage de la barrière de l'ancienne mairie/école.

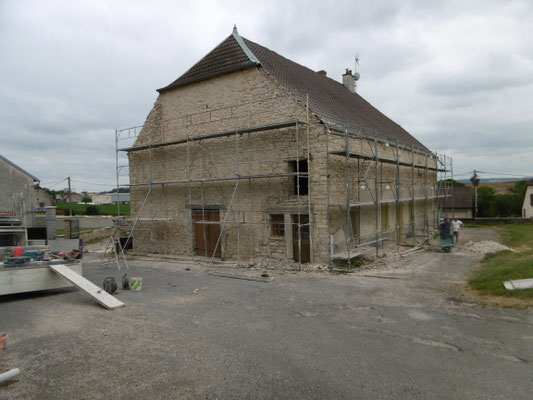

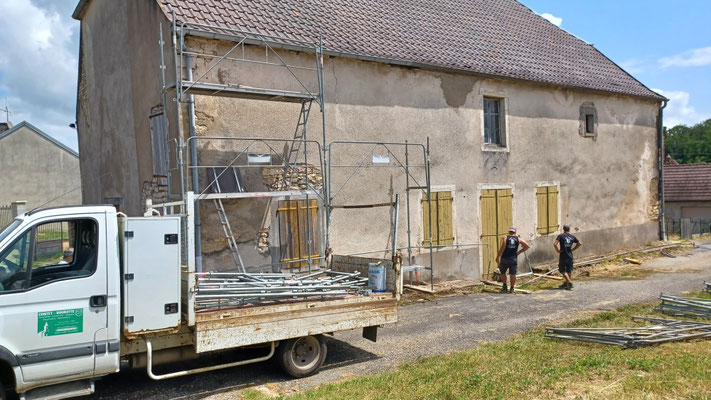

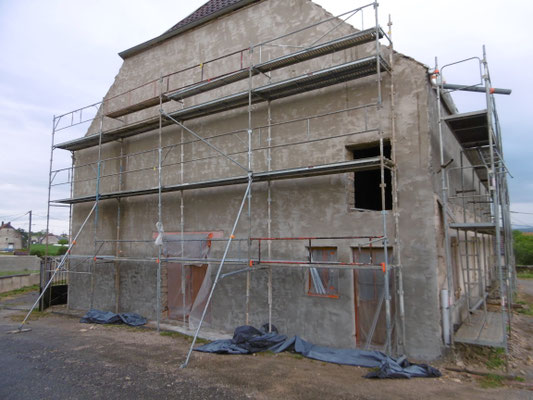

Décrépissage des murs de l'ancienne mairie/école, pour permettre le montage de l'extension.

04 Juillet 2025: BELLENEY décaisse le coin pour les adolescents et pose la clôture devant le parking.

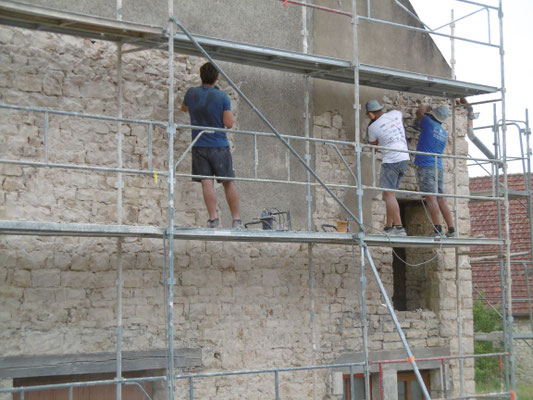

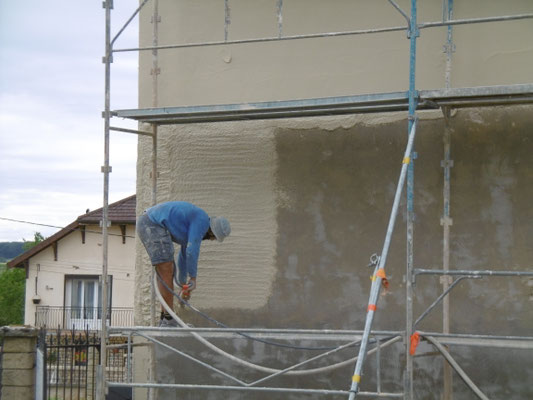

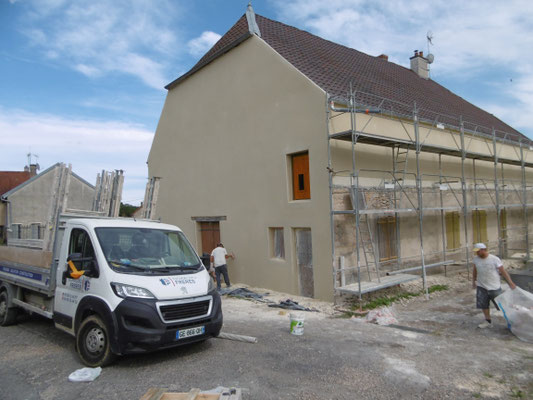

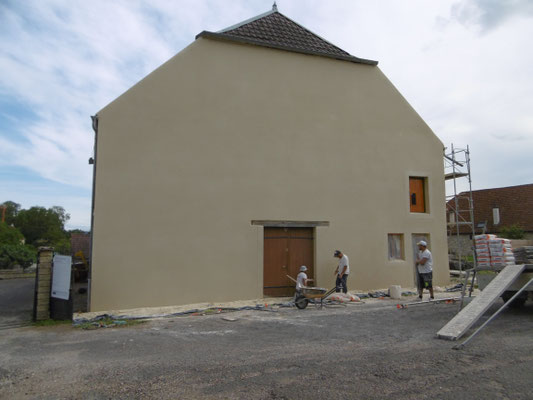

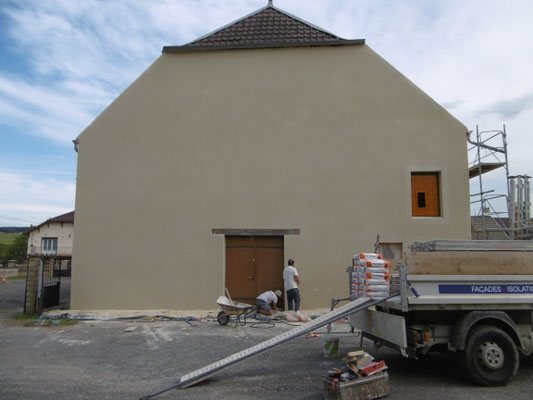

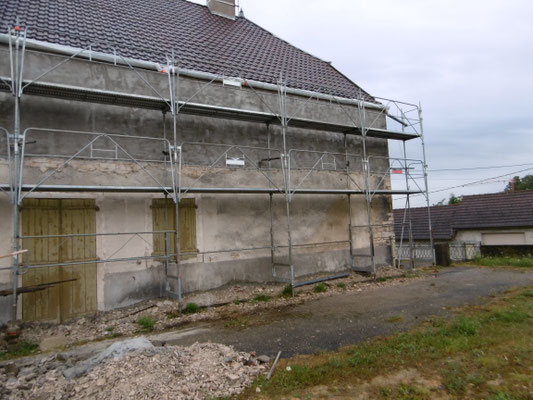

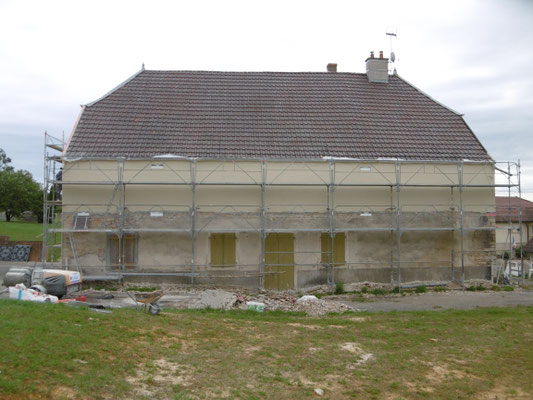

04 Juillet 2025: La première couche d'enduit est terminée.

Travaux à la raie du communal.

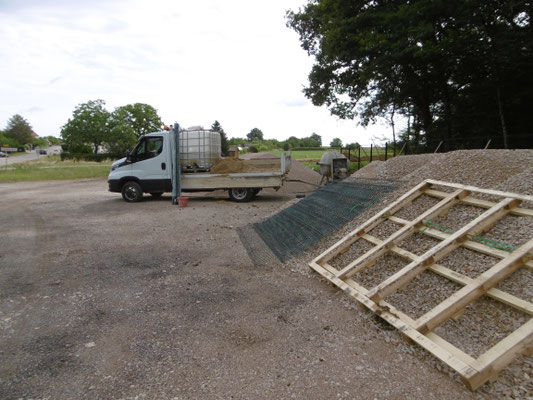

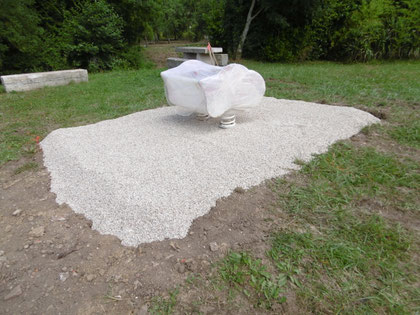

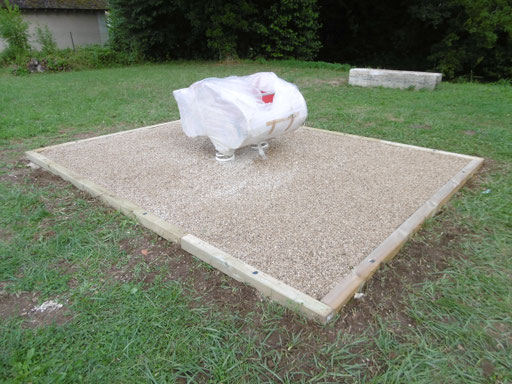

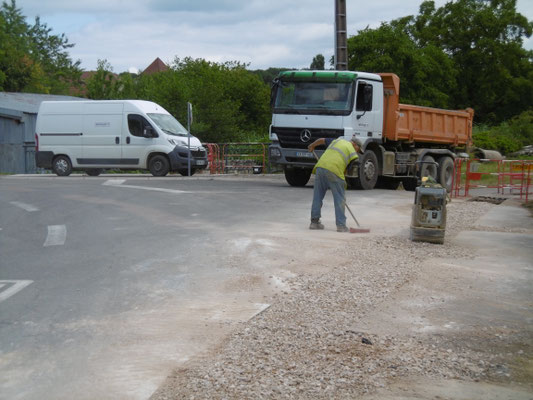

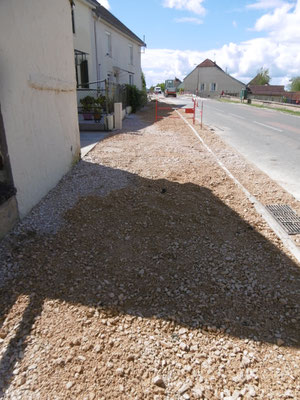

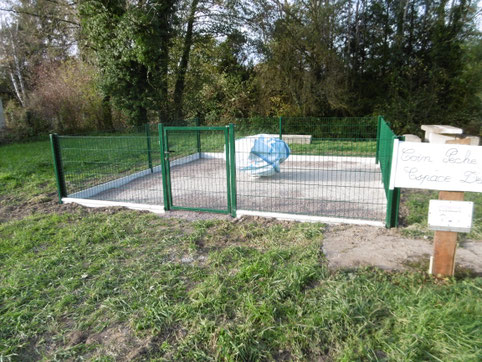

09 Juillet 2025: L'entreprise BELLENEY décaisse autour de l'agrès du "coin pêche" et dépose 30 cms de gravier amortissant.

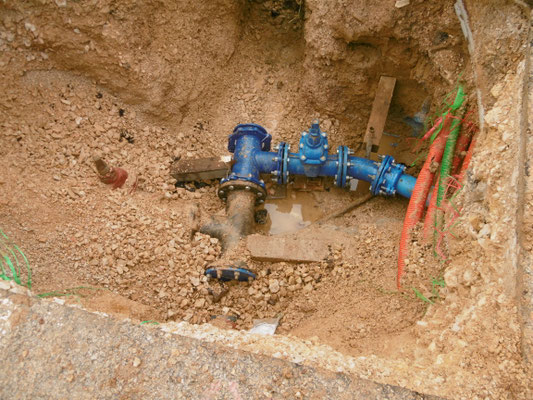

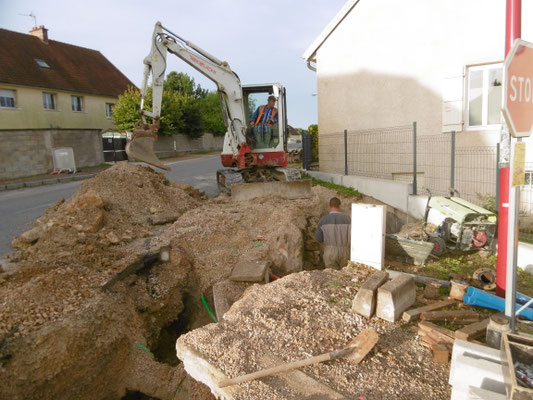

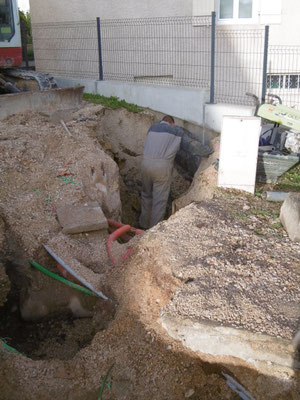

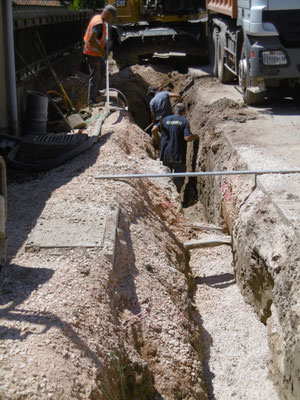

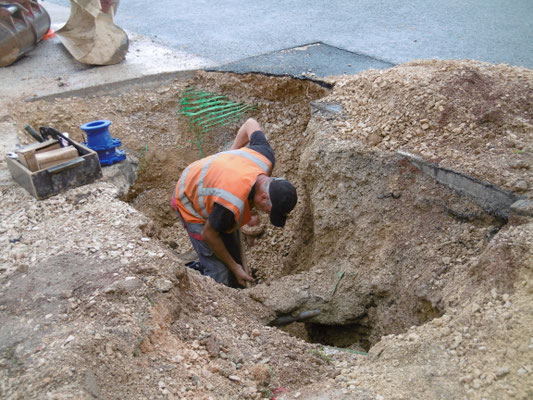

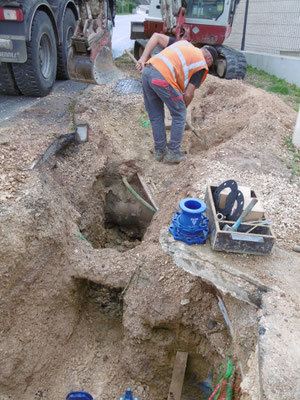

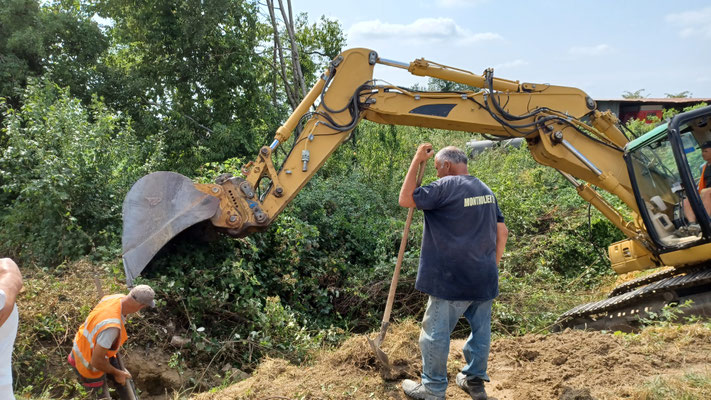

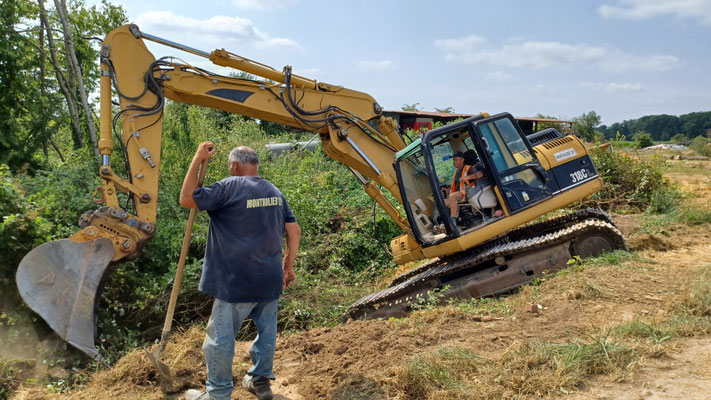

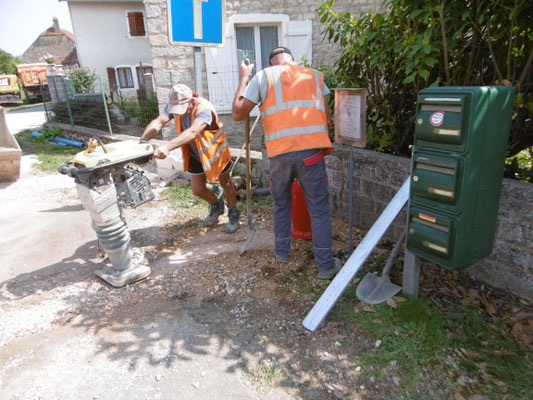

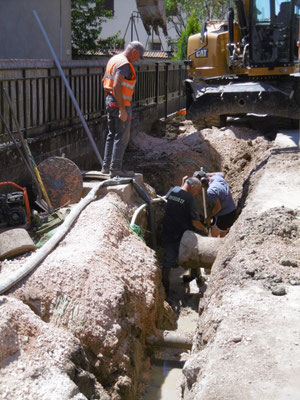

09 Juillet 2025: Travaux de changement de la conduite d'eau fait par l'entreprise MONTHOLIER.

La clôture entre le parking et le parcours de santé est terminée.

Ainsi que le rajout de terre végétale sur le terrain pour les adolescents.

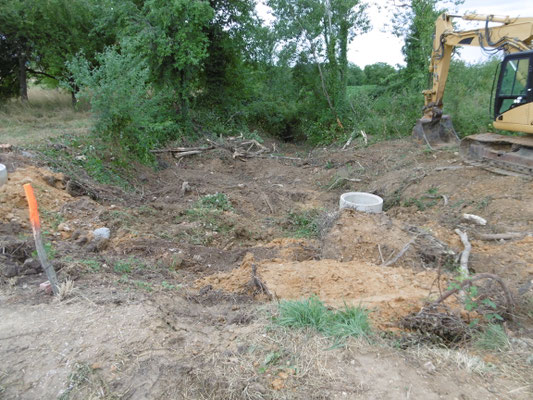

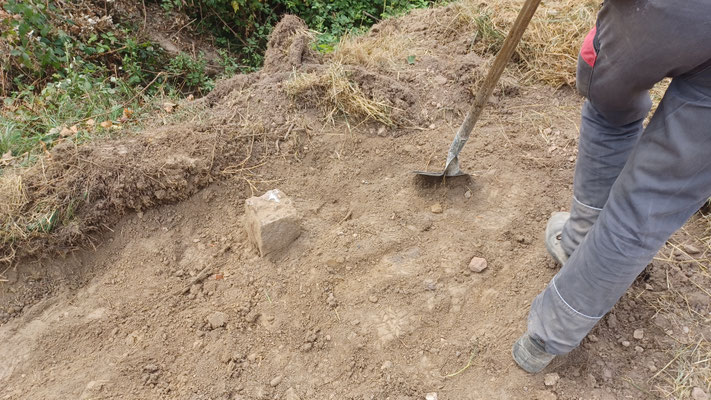

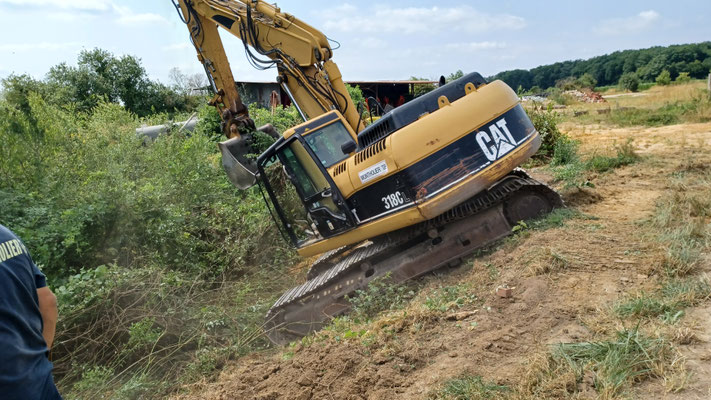

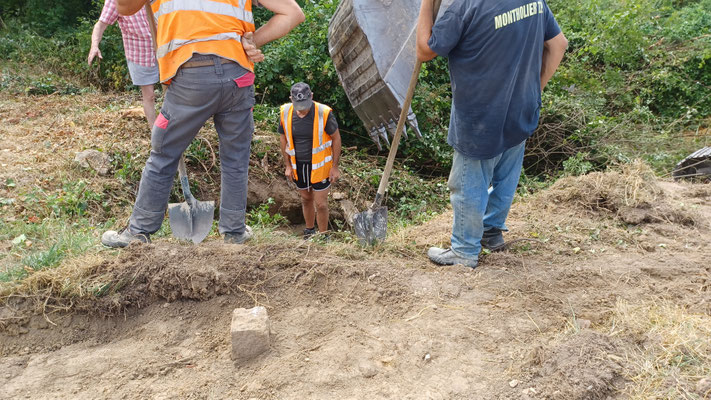

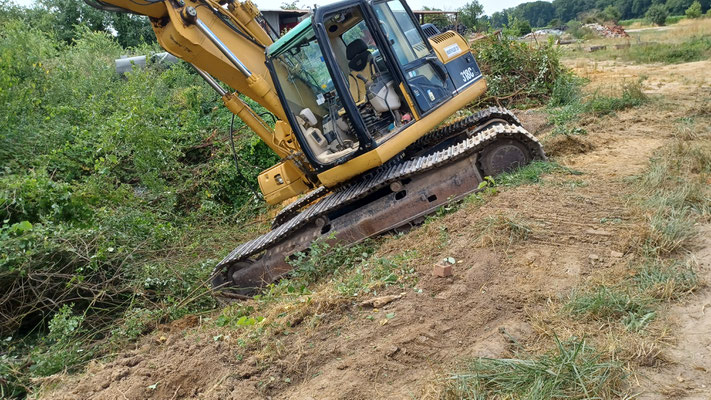

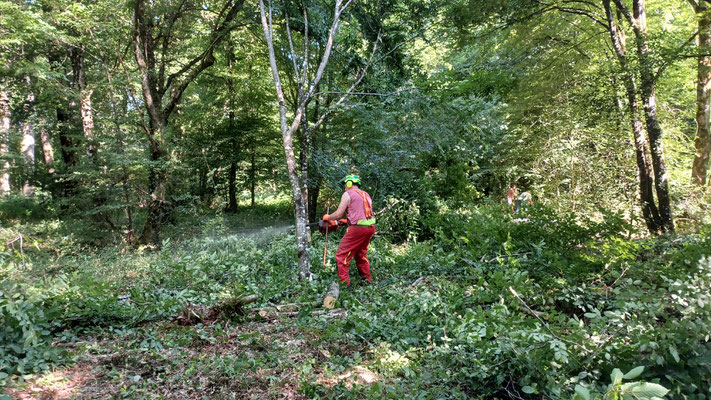

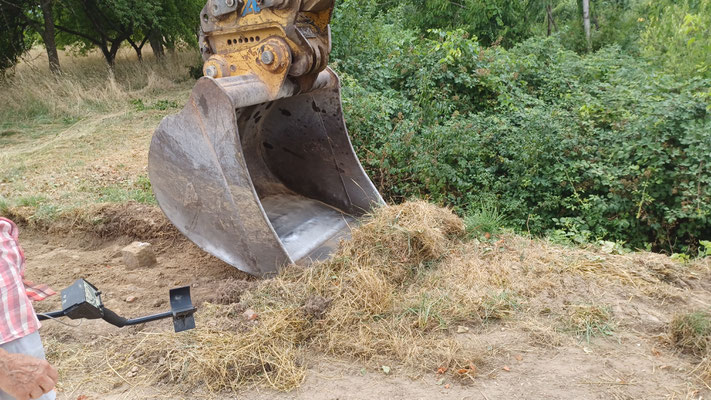

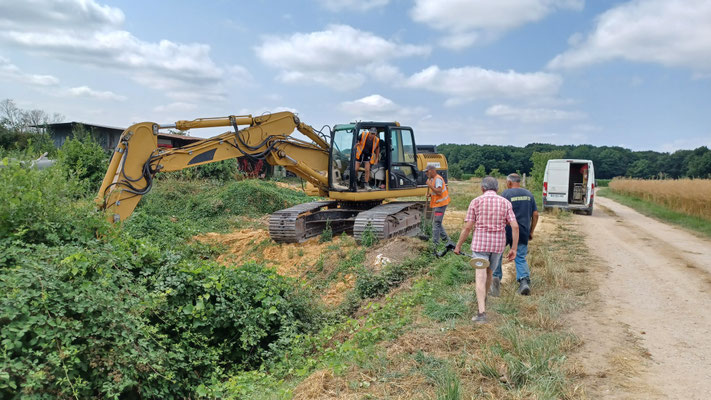

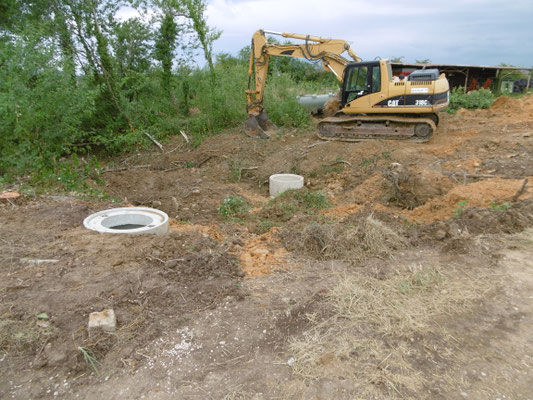

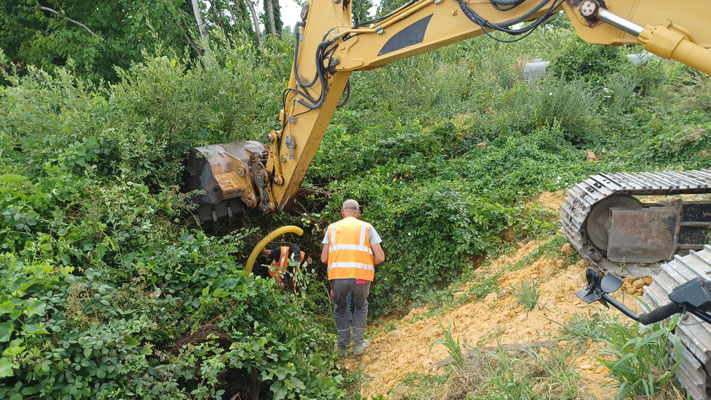

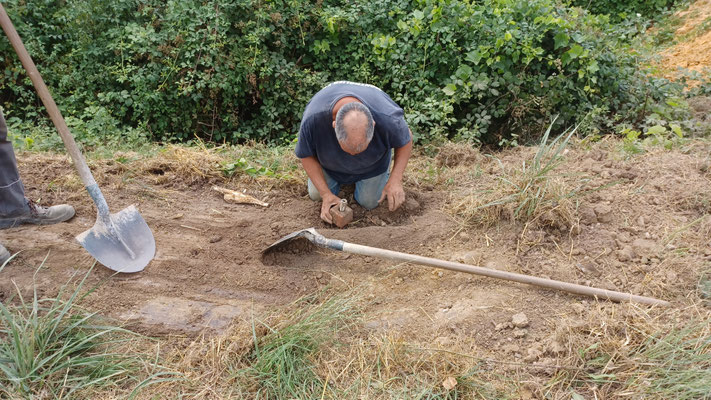

12 Juillet 2025: Martial, Claude, Gilles et Olivier se retrouvent en forêt à la Tuilerie, pour nettoyer les abords de certains fossés pour permettre à Stéphane DUREY de les creuser et de réaliser de nouveaux ponts.

16 Juillet 2025: Pascal et Olivier assemblent les buts de football et basket pour une mise en place .

18 Juillet 2025: Les travaux de remplacement de la conduite d'eau , rue Principale se poursuivent .

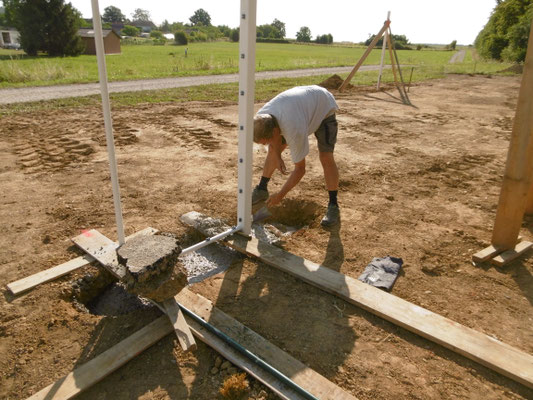

18 Juillet 2025: Pascal utilise sa mini pelle pour réaliser tous les trous de fixations des buts de foot, basket et volley, avec l'aide de Olivier. Puis procèdent à la mise en place avec l'aide de Pierre et du tracteur de la commune.

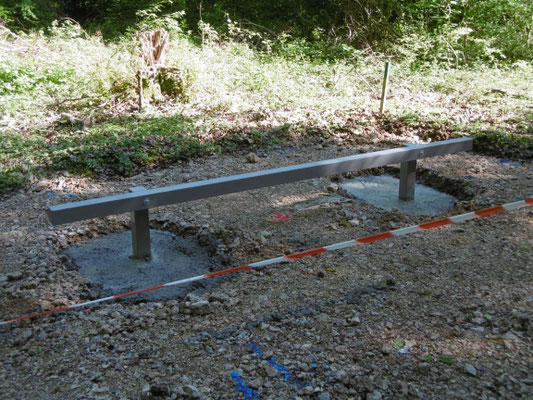

19 Juillet 2025: Scellement de tous les agrès du jardin des adolescents.

21 Juillet 2025: Pascal et Olivier posent un encadrement autour de l'agrès du coin pêche.

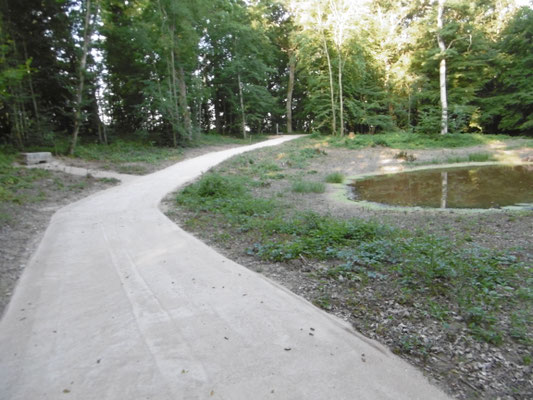

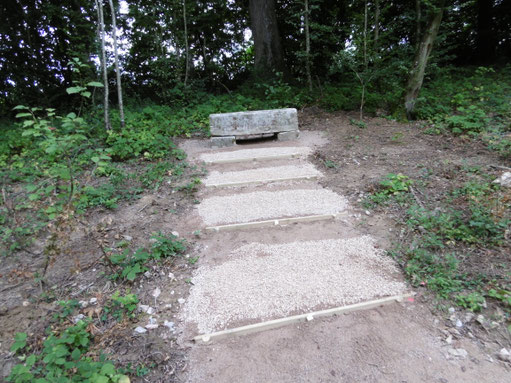

22 Juillet 2025: Pascal et Olivier réalisent un escalier pour accéder au banc face à la mare , sur le parcours de santé.

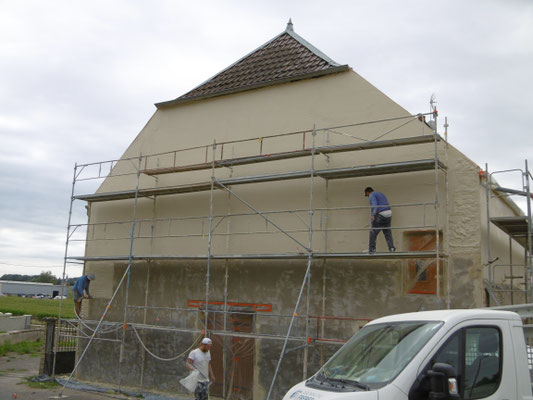

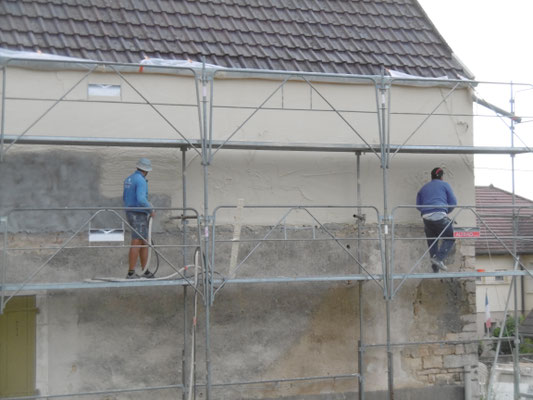

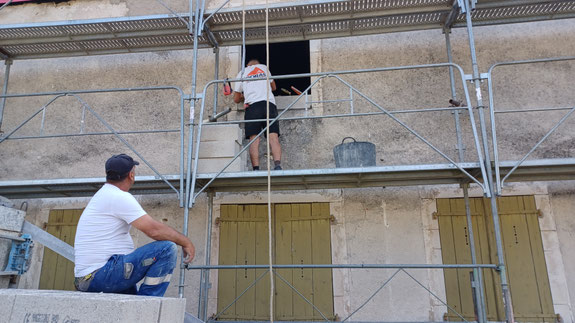

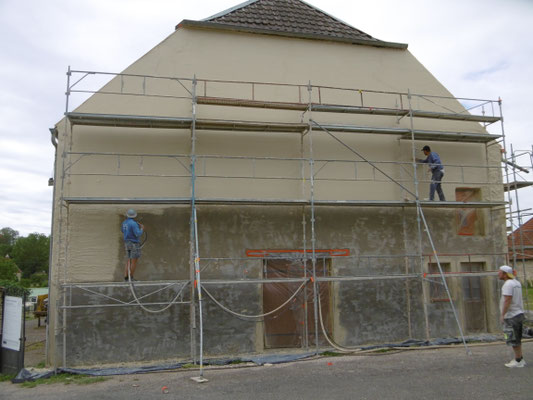

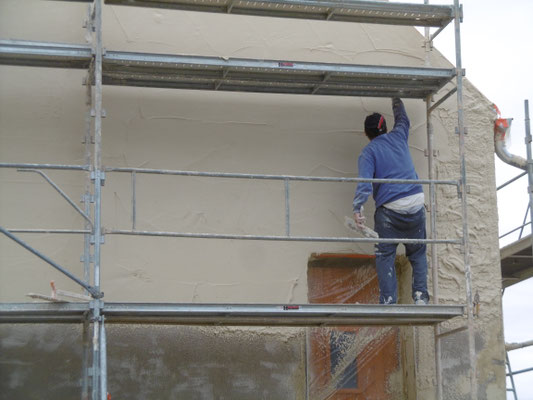

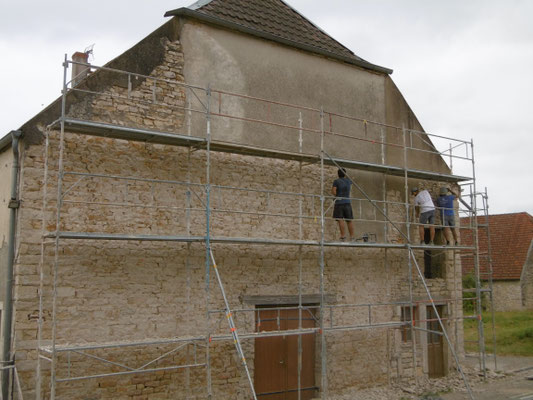

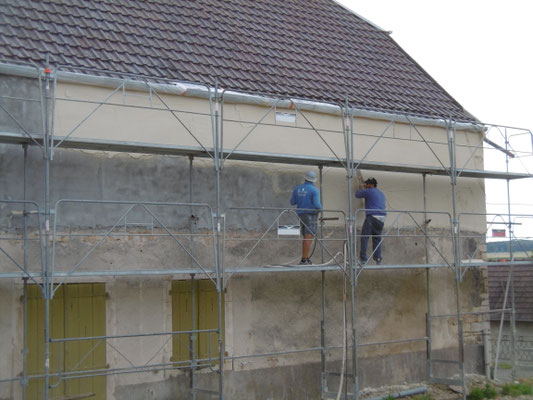

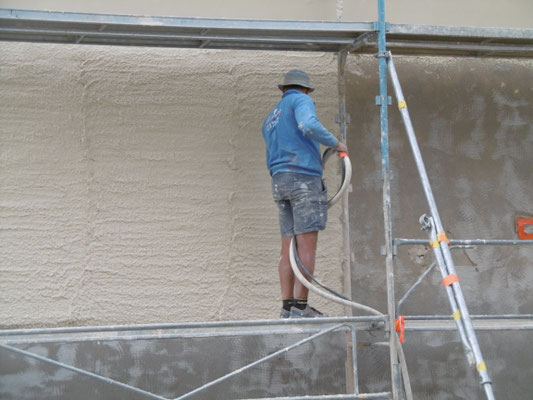

23 Juillet 2025: Le ravalement de façade est en cours.

24 Juillet 2025: Gilles et Jean-Pierre et Olivier posent toutes les protections sur les visseries de la cabane du jardin des enfants.

29 Juillet 2025: CONTET BOUROTTE démonte leur échafaudage.

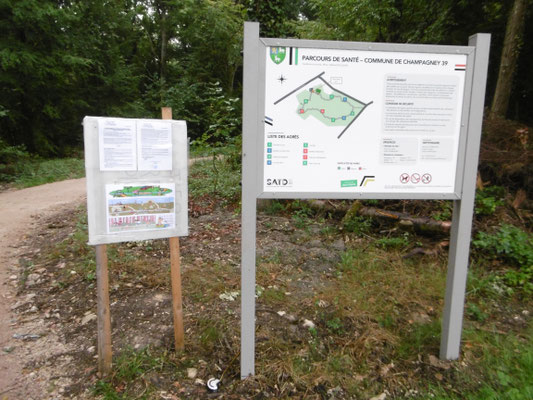

31 Juillet 2025: Le bureau VERITAS vient contrôler le parcours de santé.

08 Août 2025: Pascal, Gilles et Claude posent 2 bancs en pierre devant la jardin des enfants.

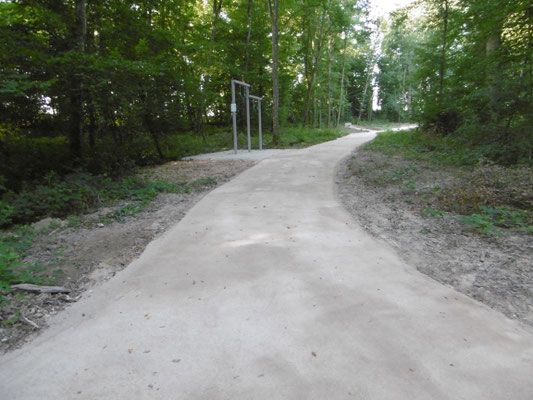

25 Août 2025: L'entrée du parcours de santé.

25 Août 2025: Le bureau VERITAS vient contrôler le jardin des adolescents.

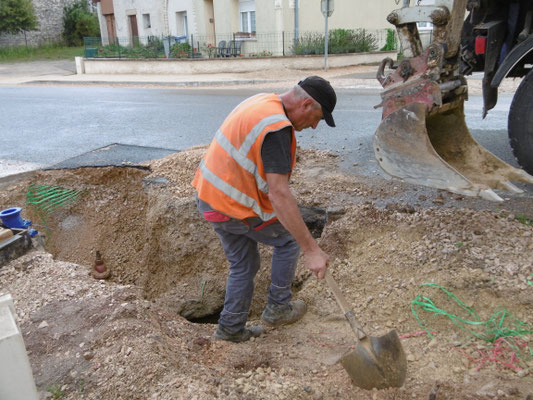

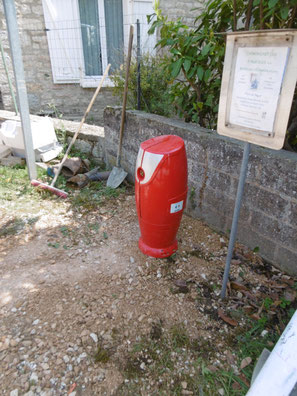

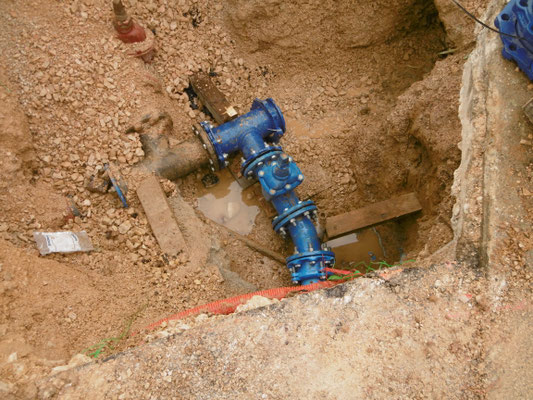

26 Août 2025: L'entreprise MONTHOLIER est de retour. Remplacement d'une bouche à incendie, à l'entrée de la rue du Château.

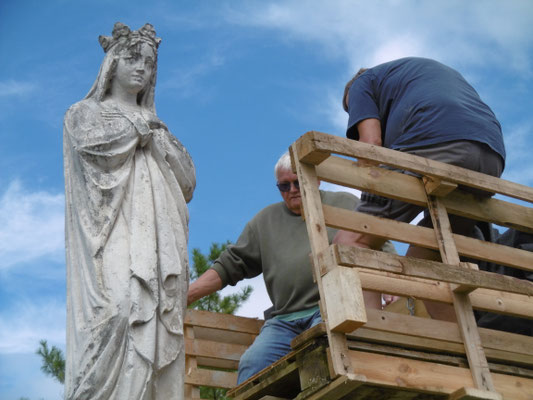

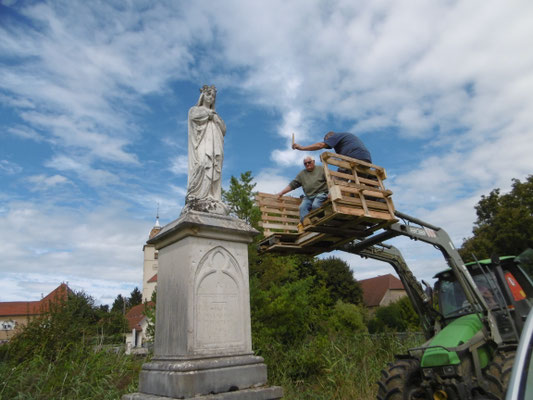

01 Septembre 2025: Pascal, Gilles, Pierre et Olivier descendent la Sainte Vierge de son piédestal .

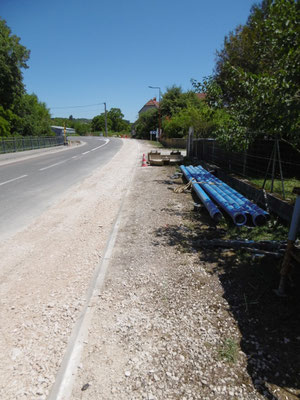

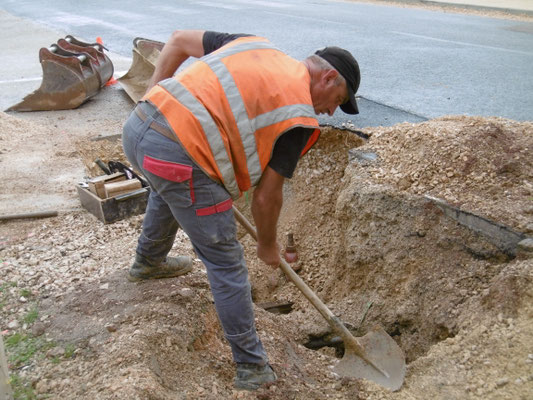

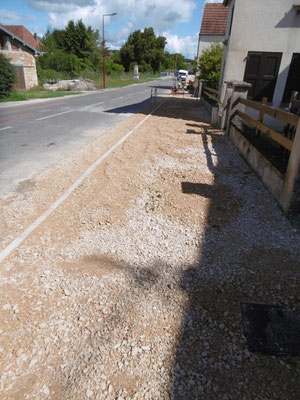

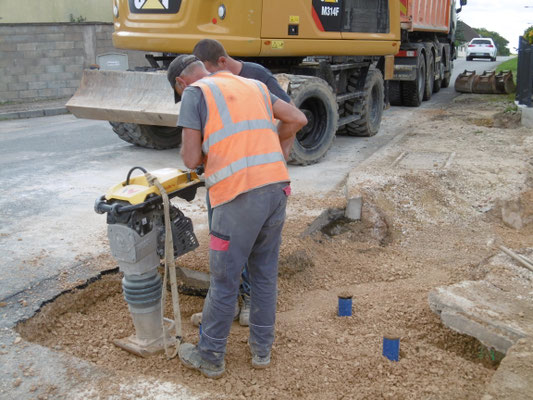

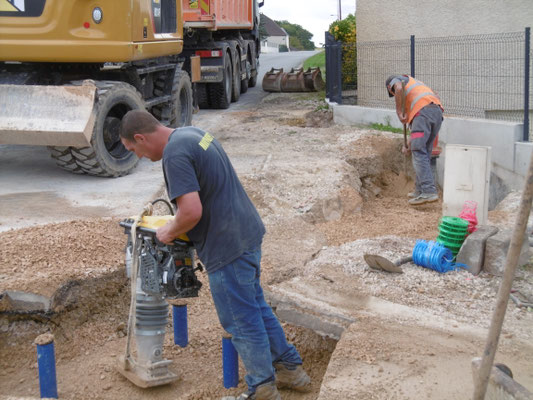

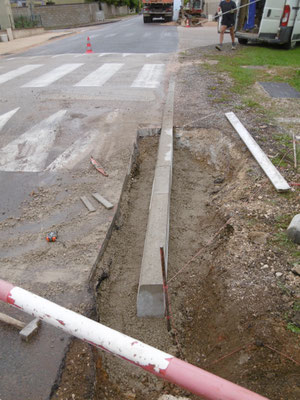

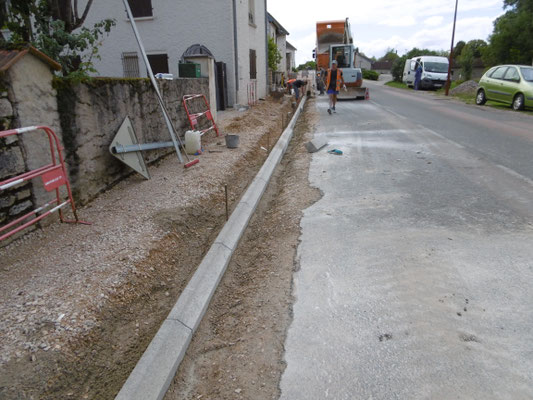

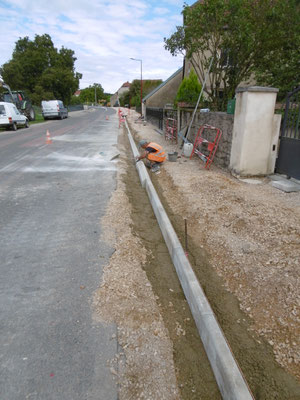

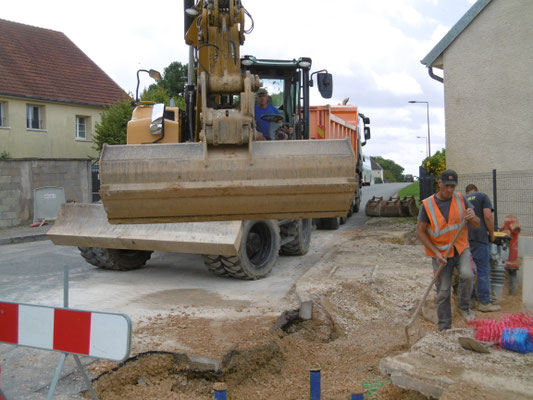

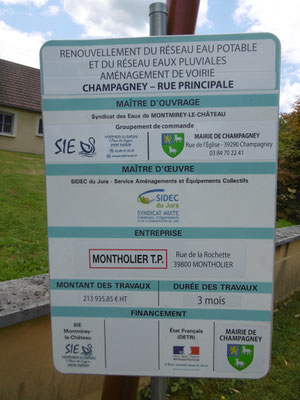

01 Septembre 2025: L'entreprise MONTHOLIER commence la pose des bordures de trottoir le long de la RD112.

02 Septembre 2025: L'entreprise FRANCIOLI vient sur le futur chantier du garage communal pour des prises de côtes.

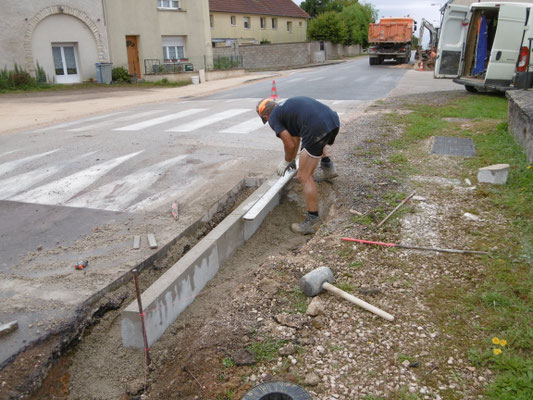

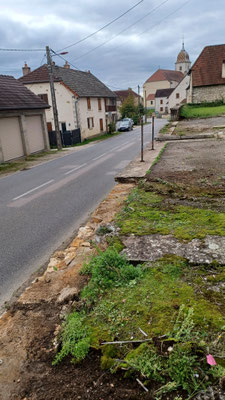

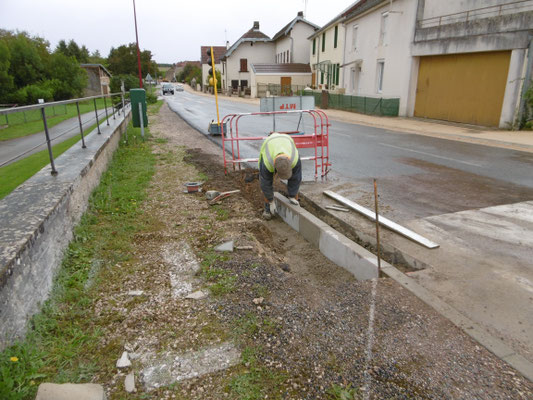

04 et 05 Septembre 2025: Poursuite des travaux de pose des bordures de trottoirs.

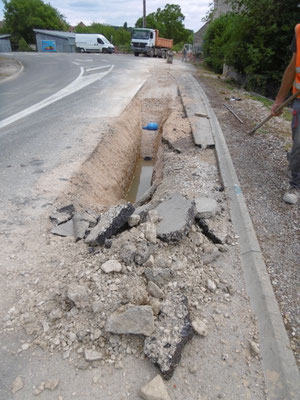

15 Septembre 2025: MONTHOLIER travaille au carrefour de la RD112 et la rue BASSE.

16 Septembre 2025: L'entreprise MONTHOLIER déplace la bouche à incendie.

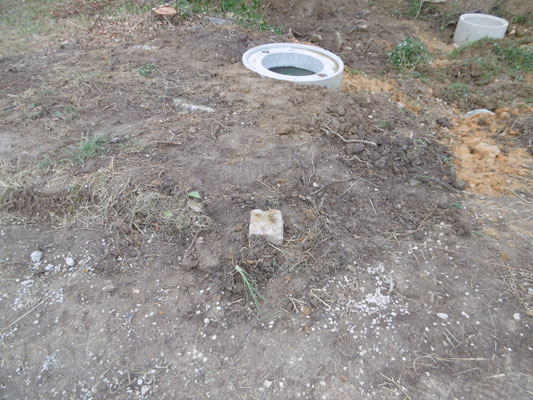

24 Septembre 2025: FRANCIOLI livre les grilles de sécurité pour le chantier du garage communal et du mur de soutènement.

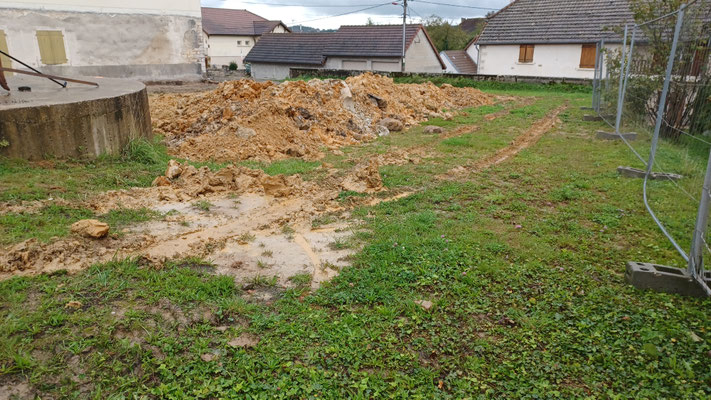

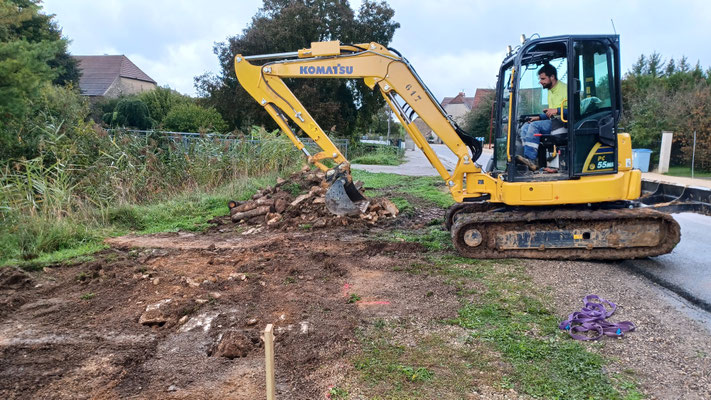

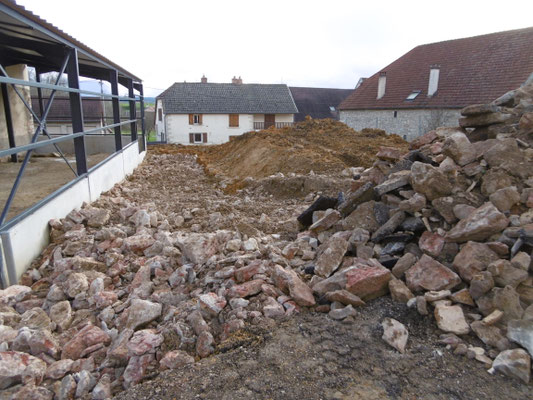

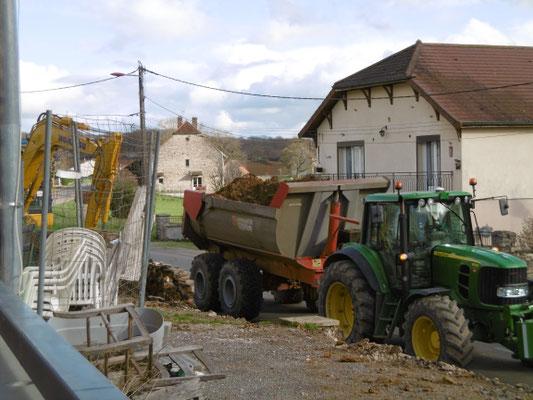

24 Septembre 2025: Pascal, Pierre et Olivier enlèvent les gravats pour permettre le commencement des travaux.

24 Septembre 2025: Pascal, Pierre et Olivier enlèvent les grilles et les portails , pour les futurs travaux.

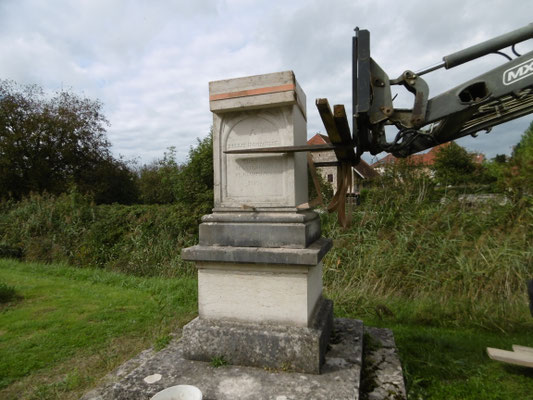

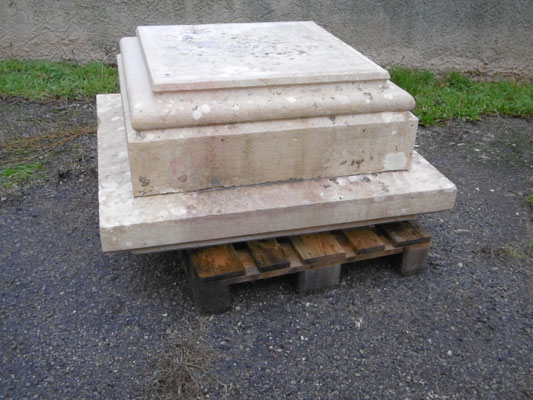

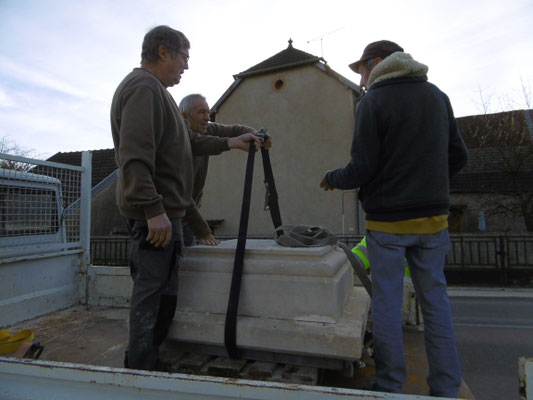

25 Septembre 2025: Démontage du socle de la Vierge par Pascal, Pierre et Olivier.

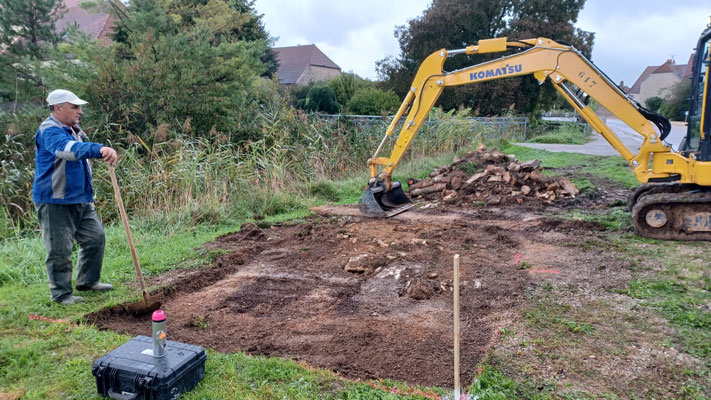

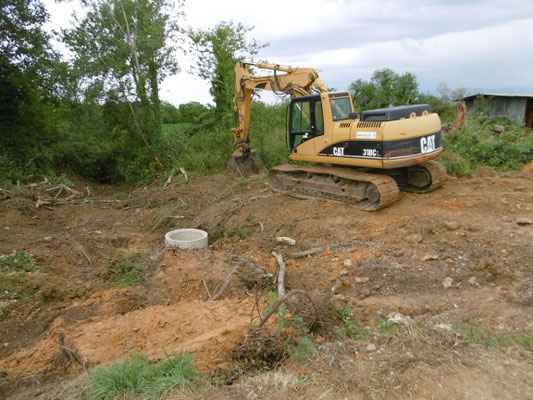

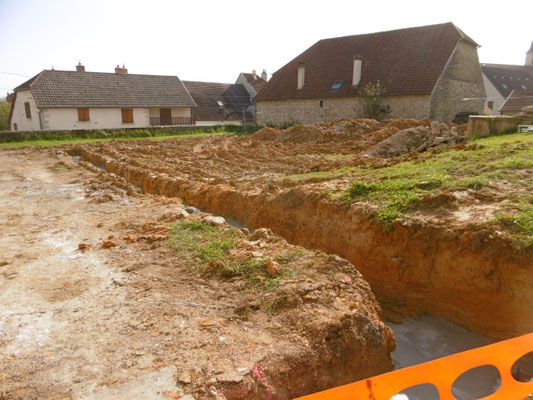

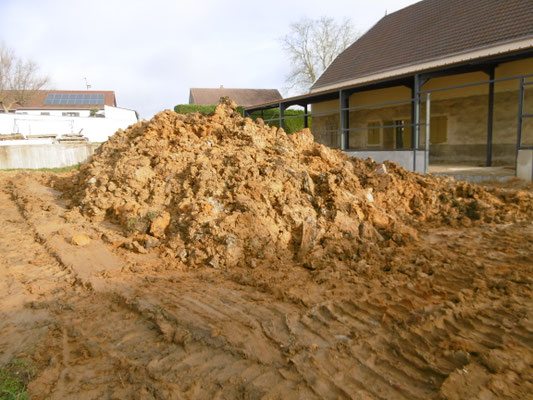

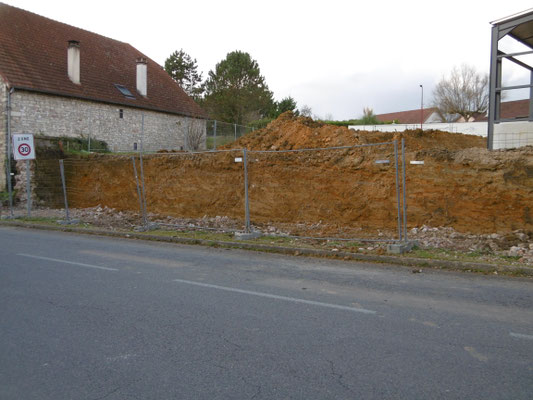

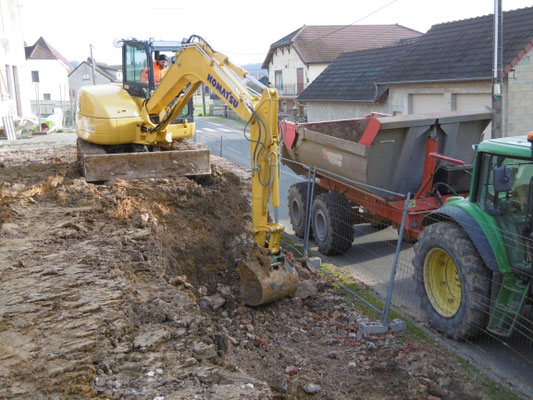

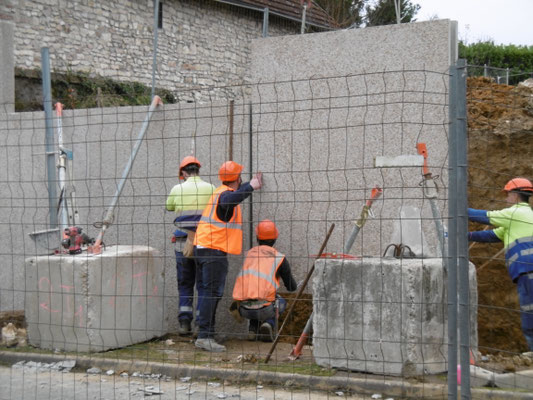

26 Septembre 2025: FRANCIOLI creuse les fondations pour le garage communal.

FRANCIOLI creuse l'emplacement pour couler la dalle pour la Sainte Vierge.

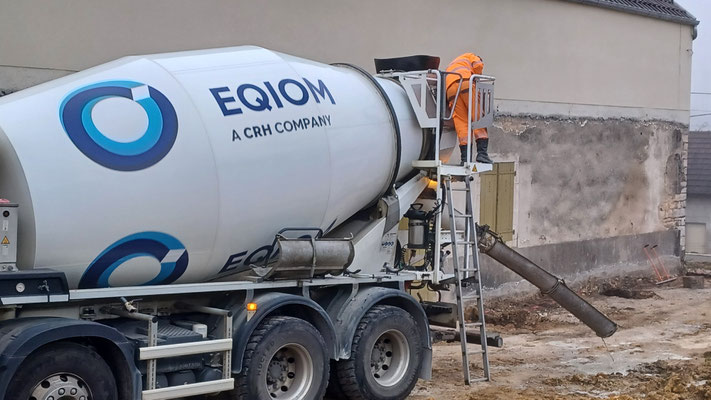

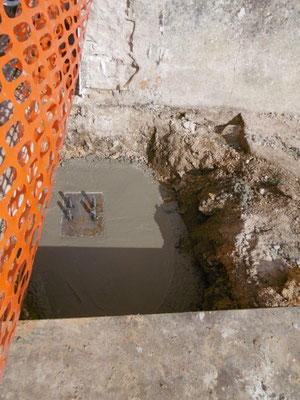

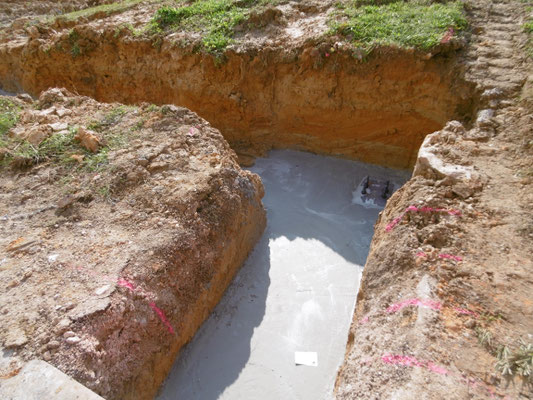

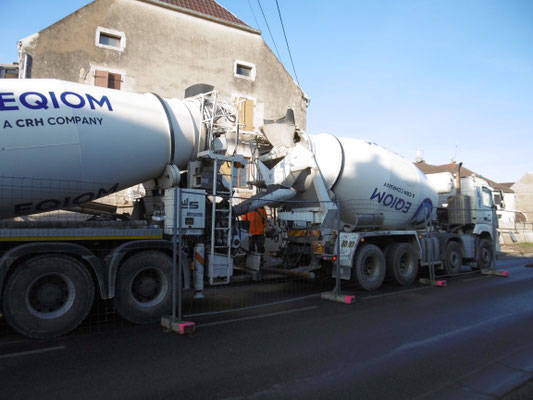

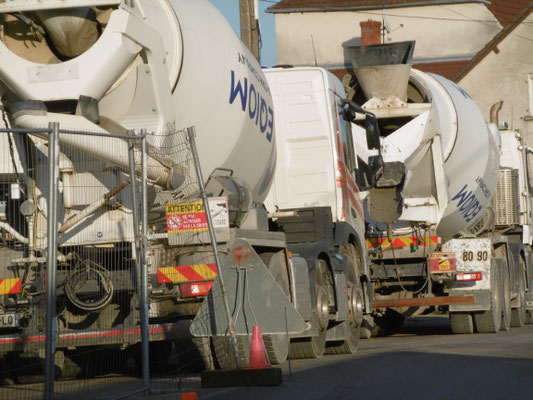

29 Septembre 2025: FRANCIOLI coule le béton.

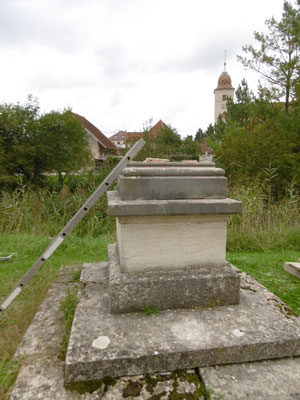

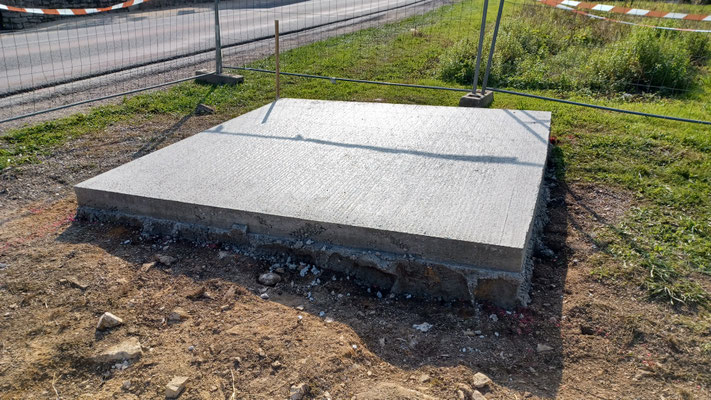

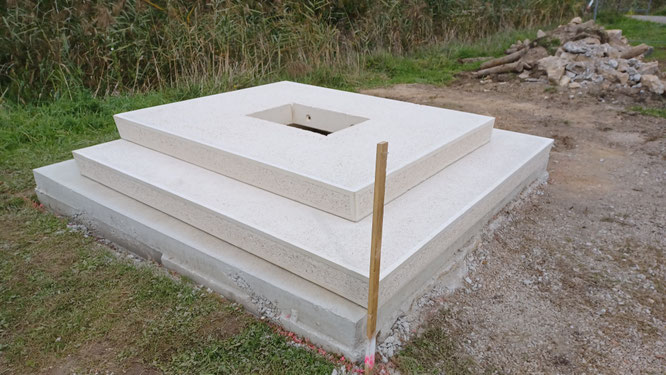

30 Septembre 2025: La dalle pour poser la Sainte Vierge est coulée.

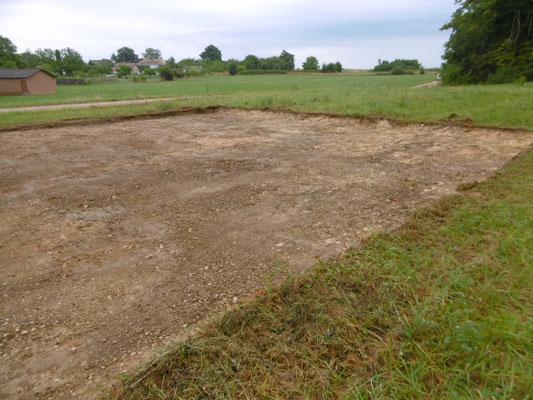

30 Septembre 2025: Les fondations du futur garage communal sont coulées.

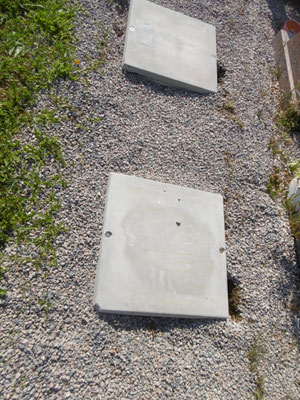

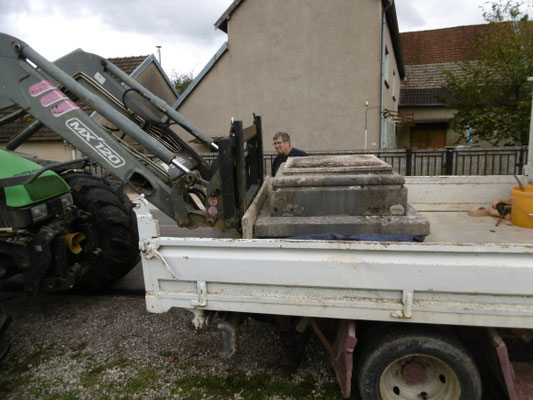

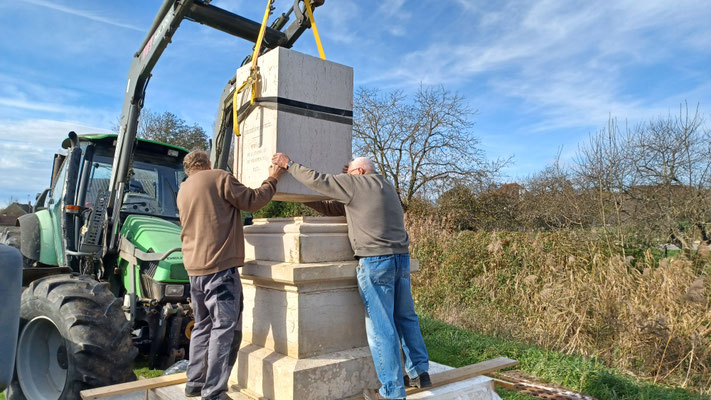

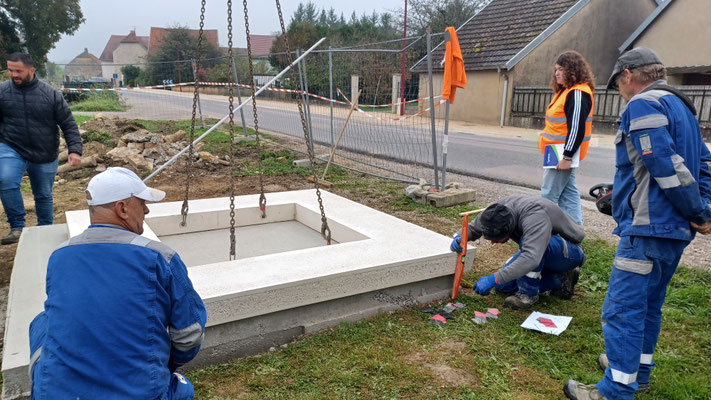

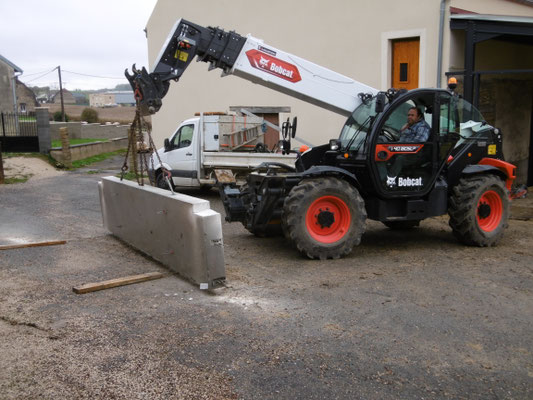

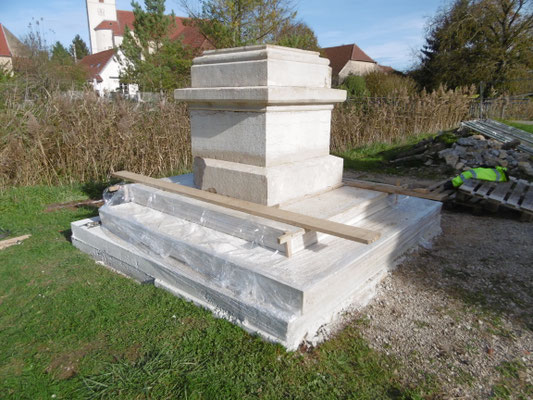

01 Octobre 2025: FRANCIOLI dépose les 2 dalles pour recevoir la stèle et la Sainte Vierge.

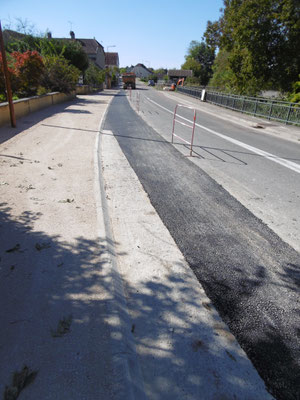

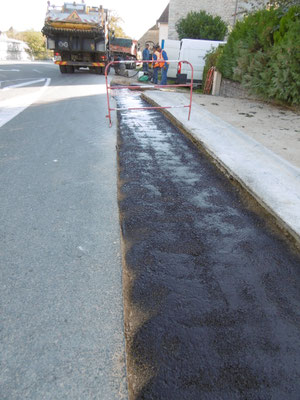

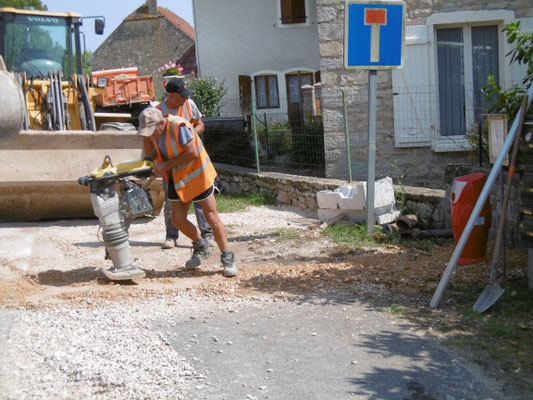

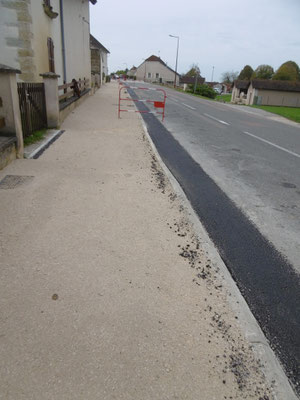

01 Octobre 2025: MONTHOLIER pose l'enrobé sur la rd 112.

02 Octobre 2025: MONTHOLIER pose l'enrobé sur la rd 112.

03 Octobre 2025: MONTHOLIER termine l'enrobé sur la rd 112.

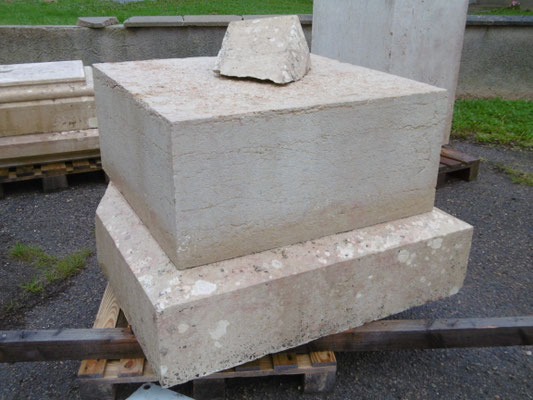

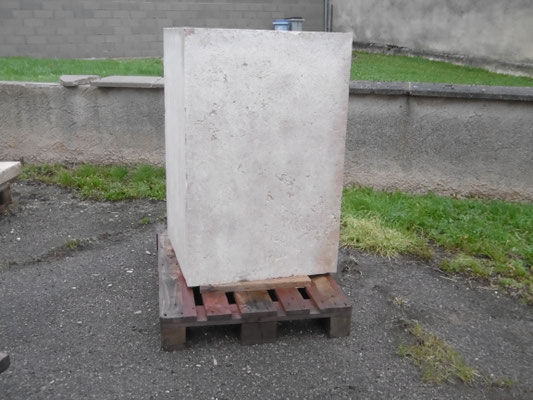

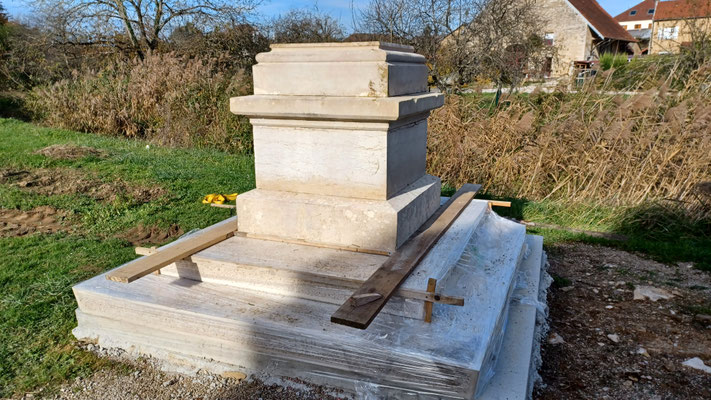

03 Octobre 2025: L'embase est prête pour recevoir la stèle et la Sainte Vierge.

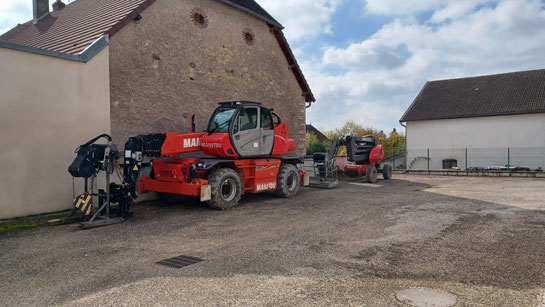

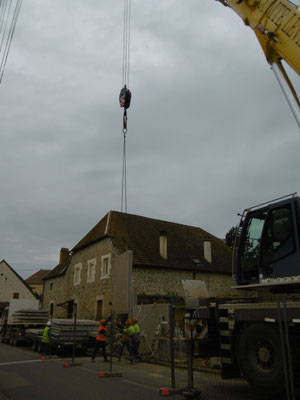

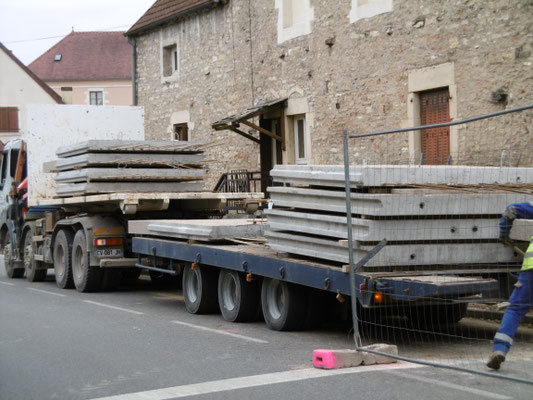

13 Octobre 2025: Les nacelles pour le montage du garage communal sont là.

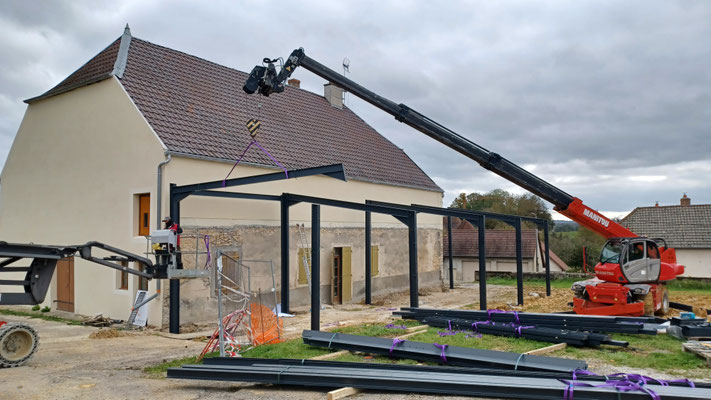

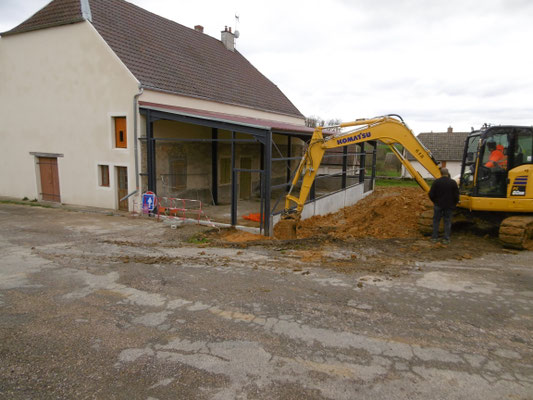

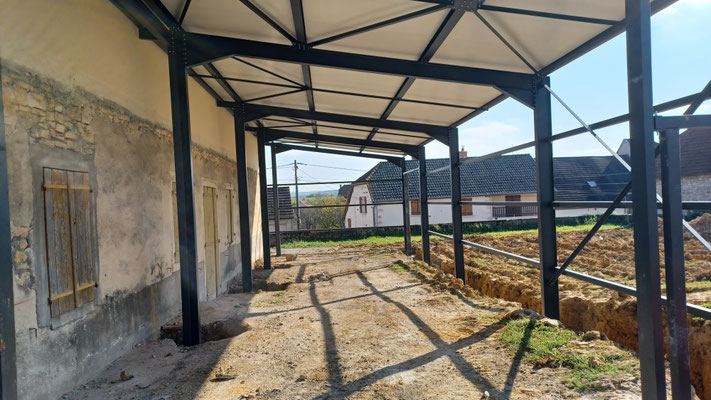

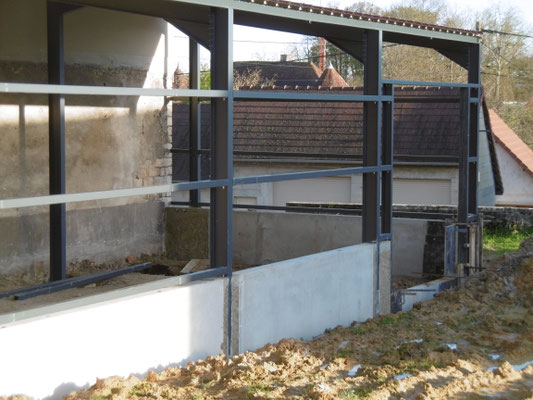

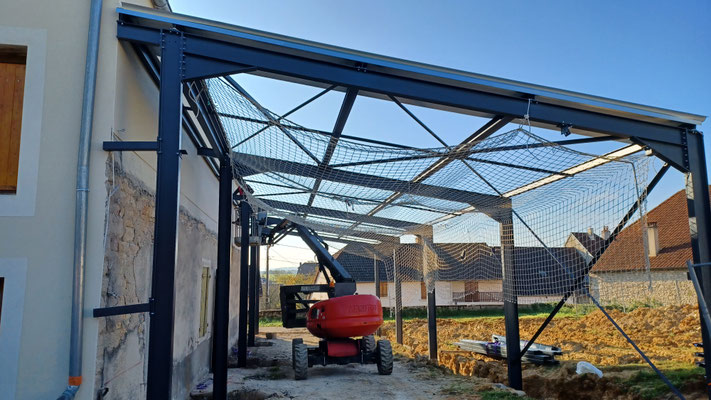

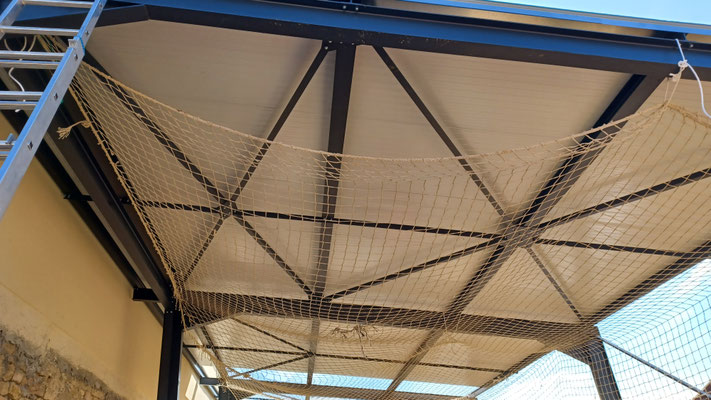

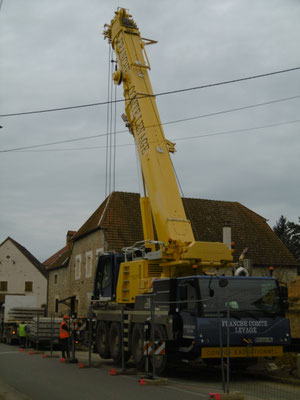

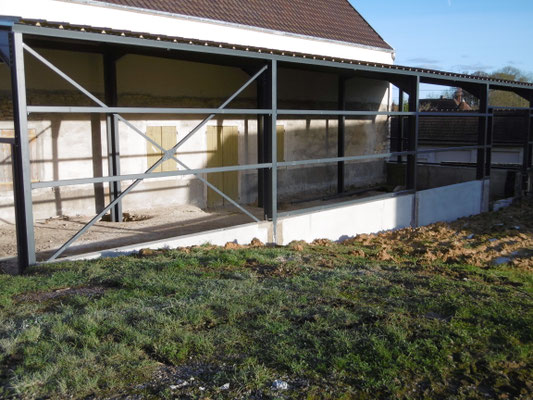

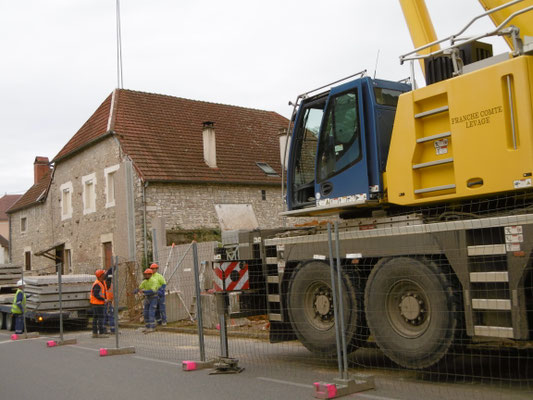

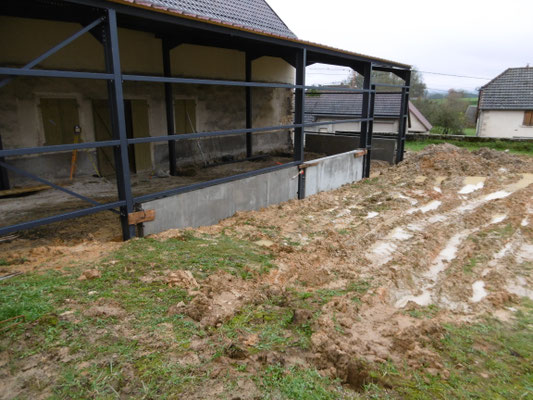

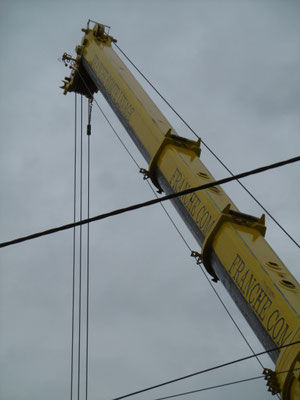

14 au 17 Octobre 2025: BATMETAL monte le garage communal.

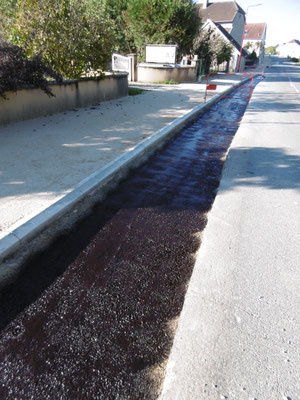

17 Octobre 2025: COLAS pose un bicouche rue du Ruisseau et à la TUILERIE.

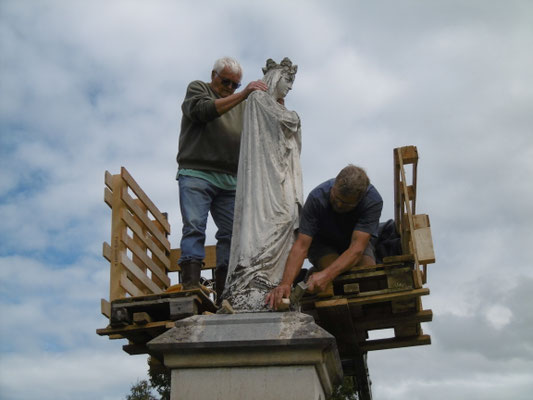

17 Octobre 2025: Nettoyage des pierres de la stèle de la Sainte Vierge par Pascal avec un nettoyeur haute pression.

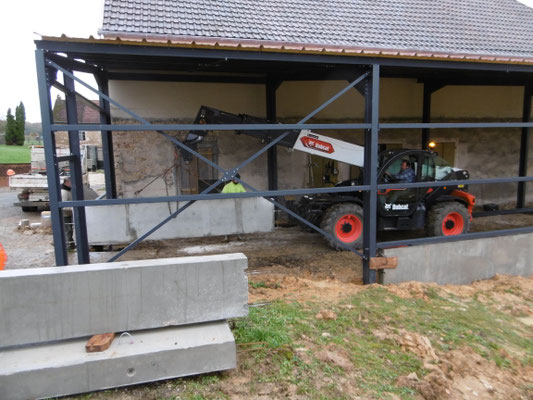

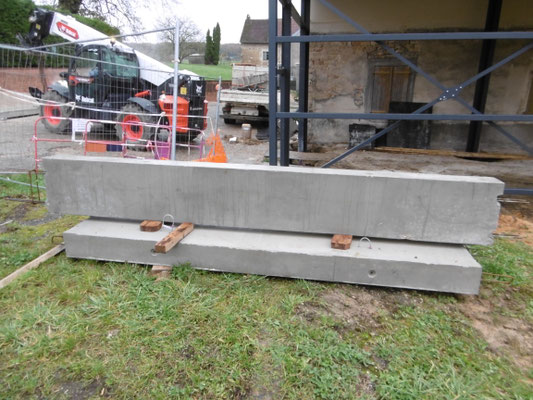

28 au 30 Octobre 2025: L'entreprise FRANCIOLI commence la pose des longrines du garage communal.

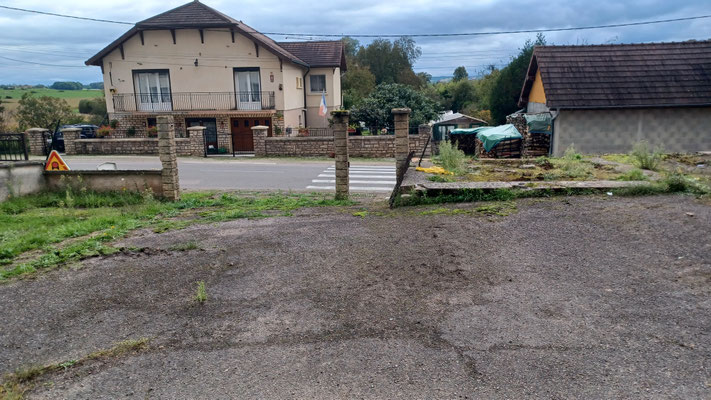

28 Octobre 2025: RUFFY de Pesmes pose la clôture autour de l'agrès, au coin pêche.

04 Novembre 025: Nettoyage de la stèle de la Sainte Vierge par Pascal avec un nettoyeur haute pression.

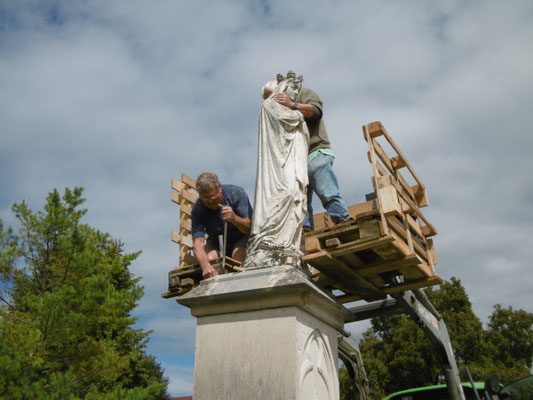

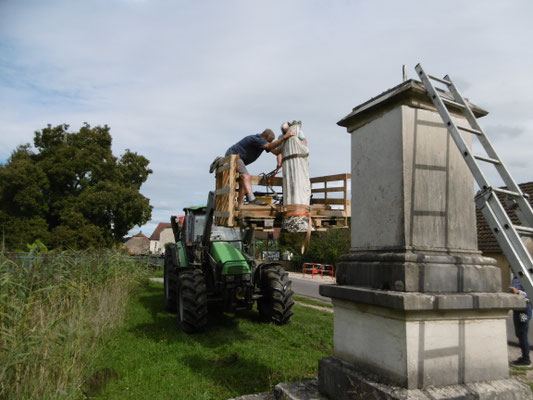

06 Novembre 2025: Pascal, Claude, Gilles, Pierre et Olivier remettent en place la stèle de la Sainte Vierge.

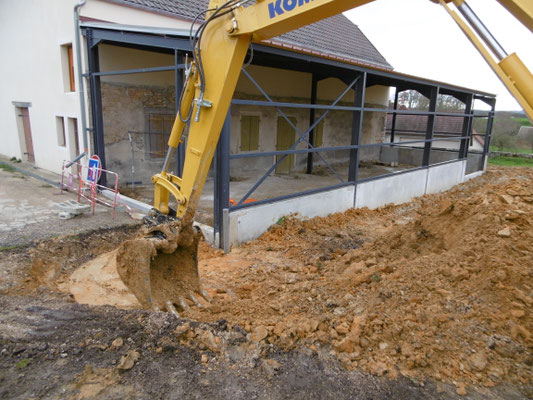

17 Novembre 2025: Commencement des travaux de l'accès au garage communal.

18 et 19 Novembre 2025: Poursuite de l'accès au garage communal et démontage du mur qui longe la RD112.

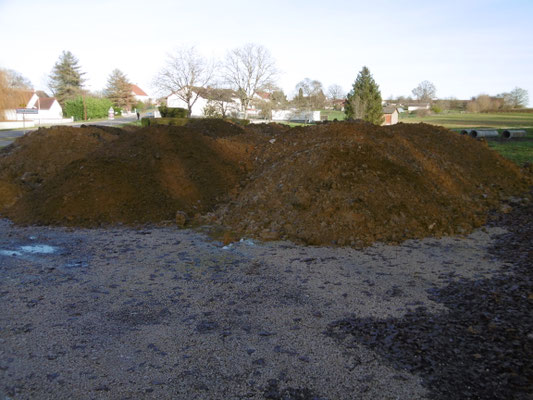

La terre est stockée à proximité du parking des Charmes Secs pour reboucher un fossé en lisière du bois.

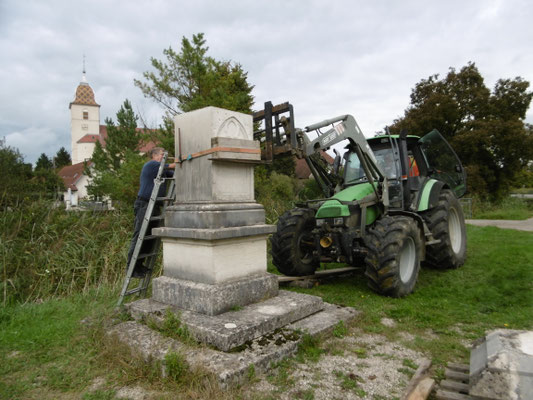

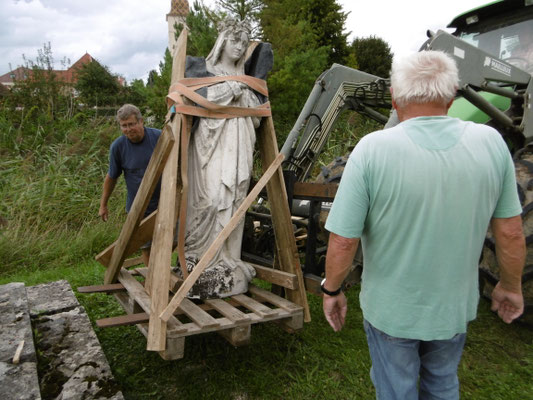

22 Novembre 2025: Remise en place de la Sainte Vierge avec l'aide de Boris, Pascal, Claude, Gilles, Sandrine, Pierre et Olivier sous un froid glacial.

26 Novembre 2026: Pascal vidange la grande fontaine.

27 Novembre 2026: Olivier nettoie la grande fontaine.

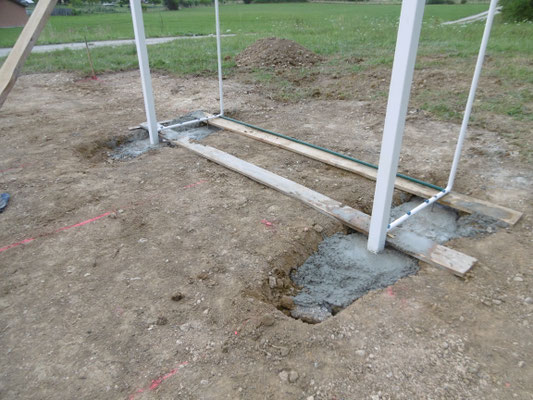

01 Décembre 2025: Pascal et Olivier préparent les 2 coffrages pour couler les embases qui vont recevoir les 2 pompes à chaleur, au 24 et 30 rue Principale.

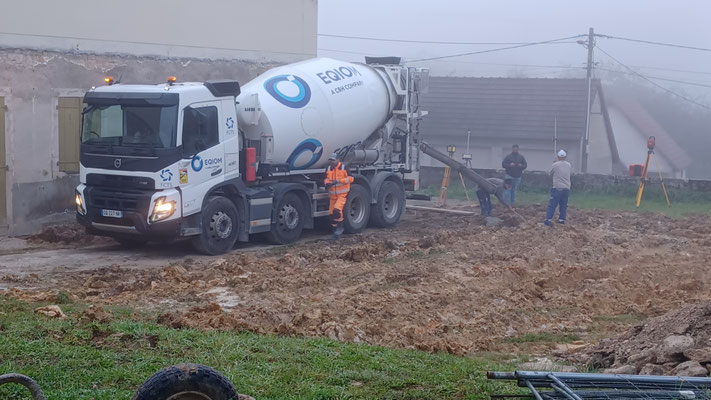

01 Décembre 2025: Pascal, Claude et Olivier coulent les 2 embases.

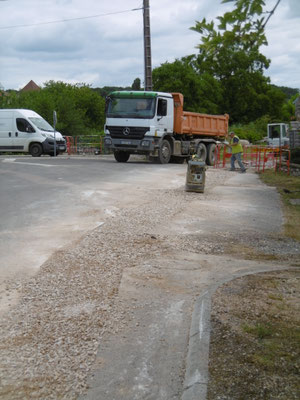

08 Décembre 2025: L'entreprise COLAS rénove le plateau ralentisseur devant la grande fontaine.

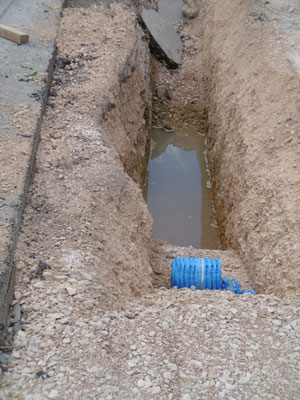

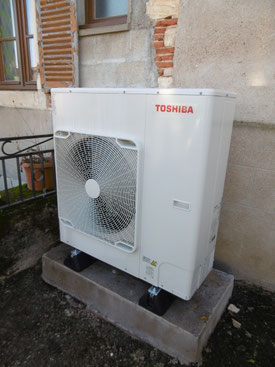

08 et 09 Décembre 2025: Pose de la pompe à chaleur au 30 rue Principale par l'entreprise CLIMSOL.

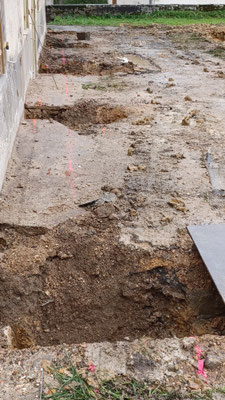

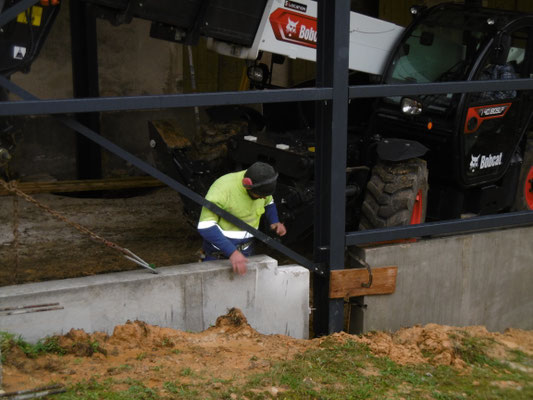

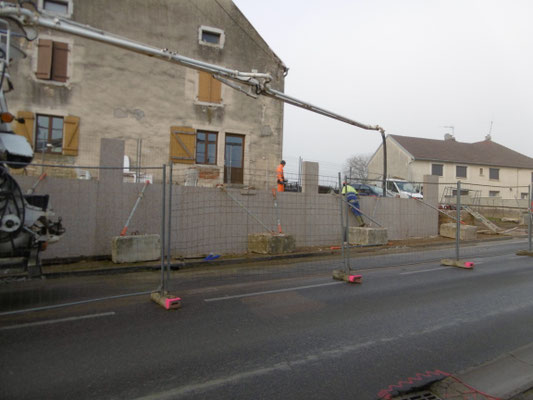

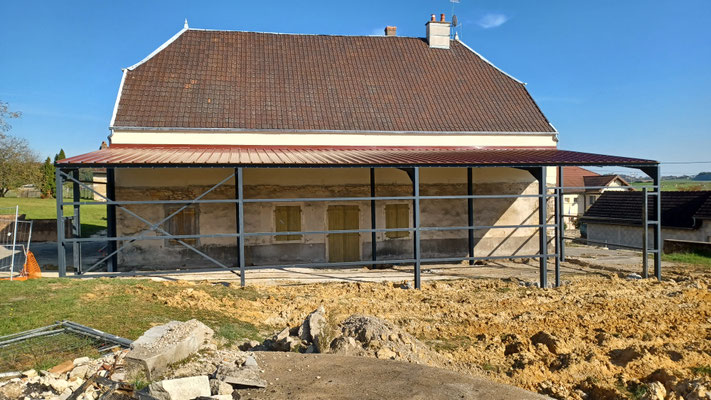

10 Décembre 2025: Pose de la 2ème pompe à chaleur au 24 rue Principale, et FRANCIOLI commence le montage du mur à proximité de l'ancienne mairie/école.

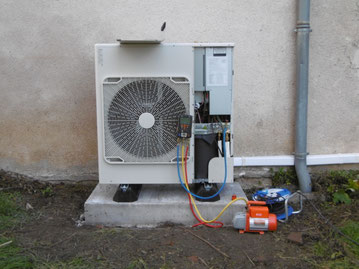

La pompe à chaleur au 24 rue Principale est installée.

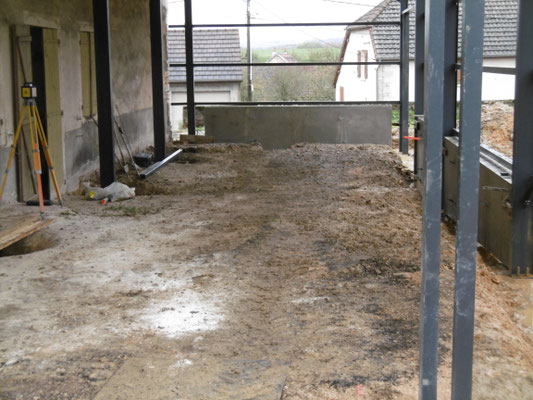

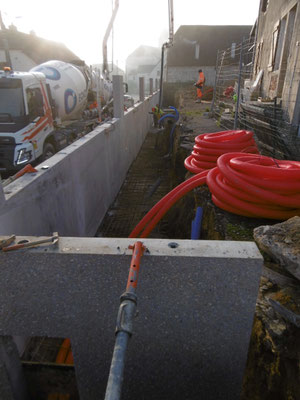

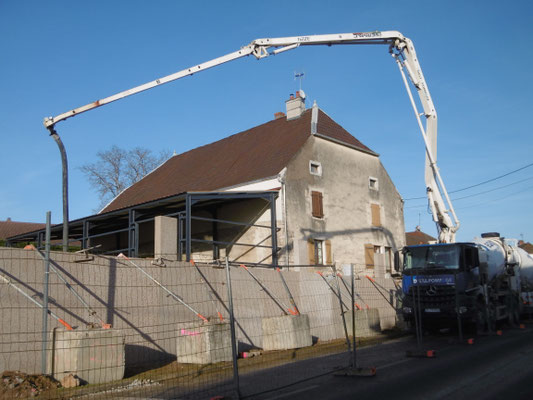

12 Décembre 2025: Le coulage du béton derrière le mur est en cours, avec le passage des gaines techniques.
