Les travaux en 2021

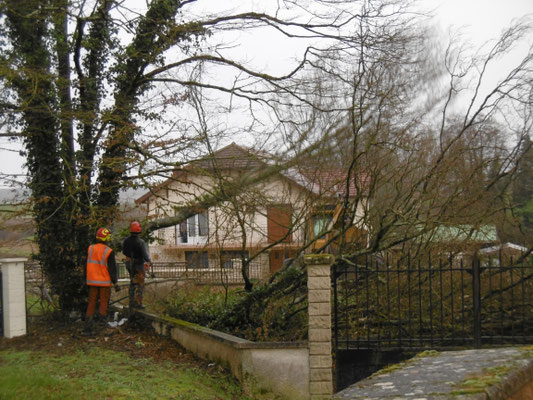

23 Janvier: Démontage de la grille de la cour de l'ancienne mairie par Pascal, pour remise en état et permettre l'abattage des arbres.

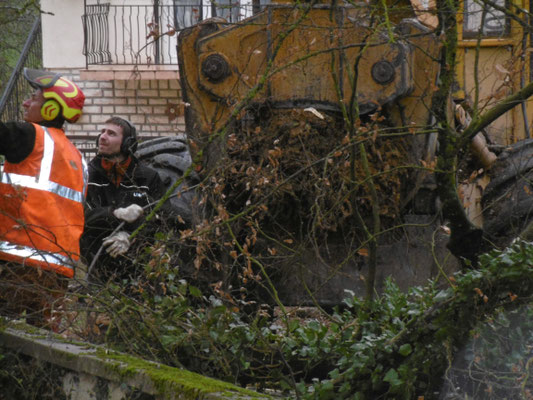

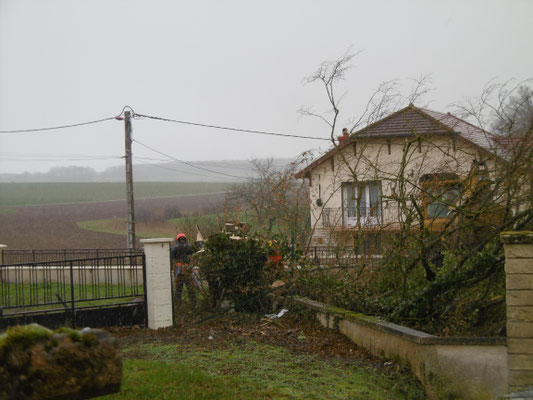

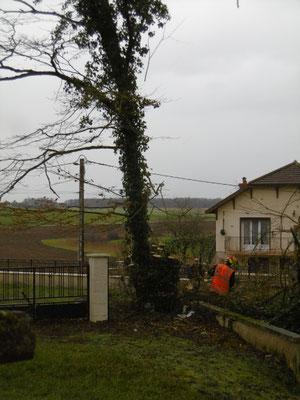

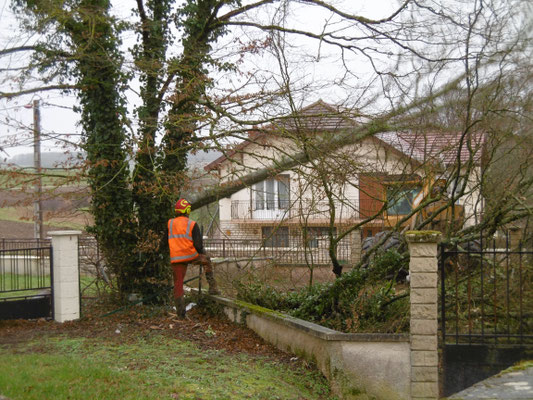

25 Janvier: Abattage des arbres à proximité de la cour de l'ancienne mairie.

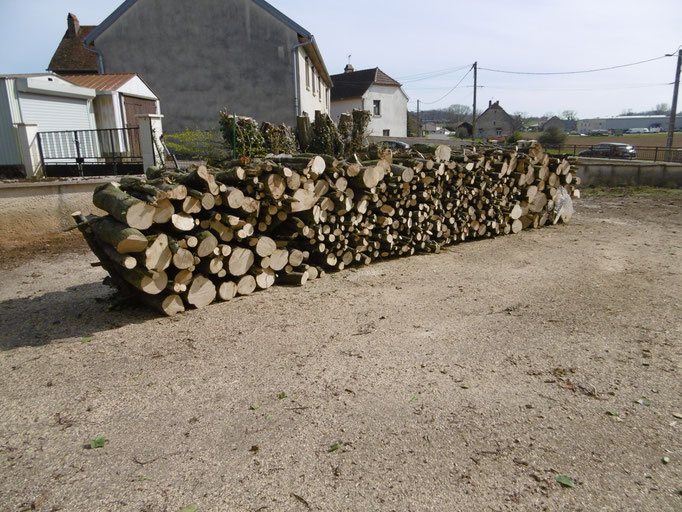

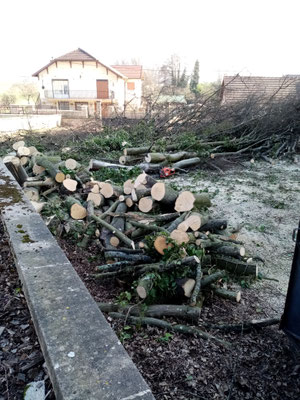

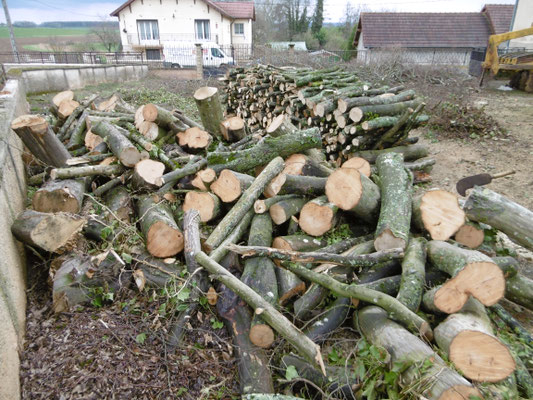

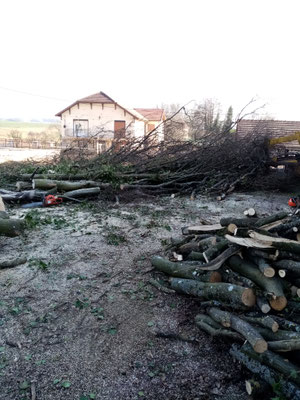

16 Mars 2021: Façonnage des charmes par Pascal, Noël et Olivier. Le produit de la vente du bois de chauffage sera destiné aux écoliers de Champagney, scolarisés au Pôle Scolaire de Dammartin.

17 Mars 2021: Poursuite du façonnage par Pascal et Olivier.

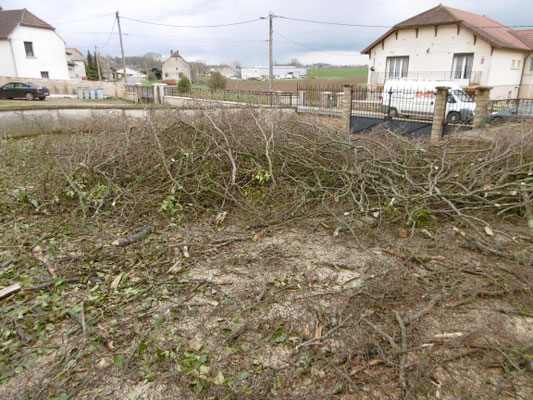

26 Mars 2021: Pascal et Olivier terminent le façonnage des charmes de la cour de l'ancienne mairie/école, avec l'aide de Pierre qui procède à l'évacuation des branchages.

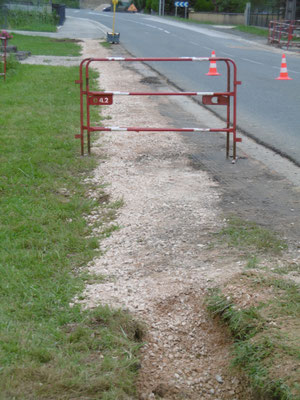

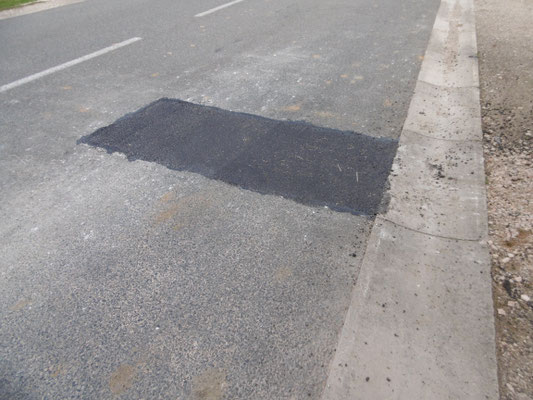

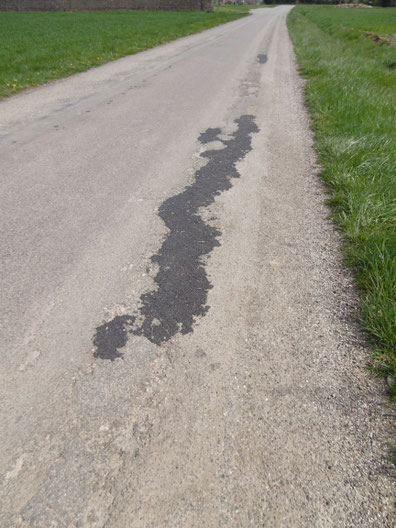

29 Mars 2021: Rebouchages de trous dans la chaussée par Pascal, Pierre et Olivier avec 600 kgs d'enrobé à froid, route de Nilieu et rue du Champ Mourey.

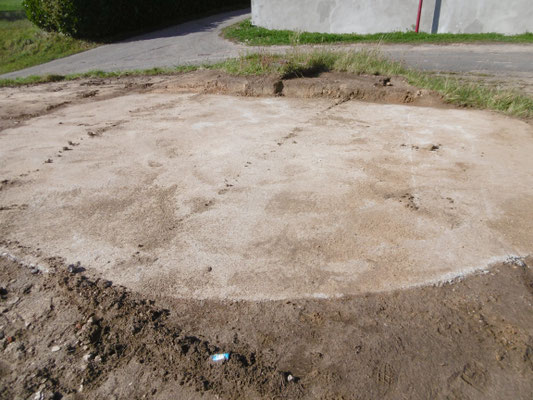

07 Avril 2021: Rebouchages de trous dans la chaussée par Pascal et Olivier au hameau du Petit Nilieu avec du concassé.

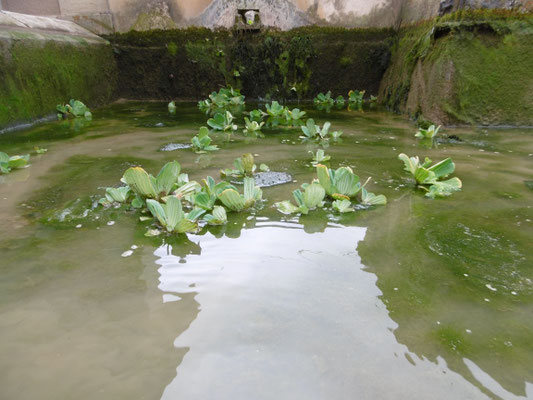

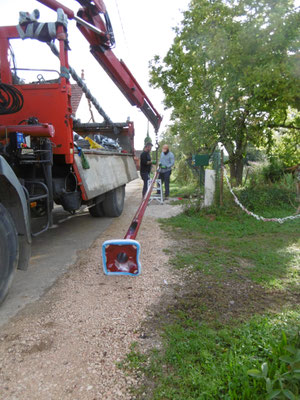

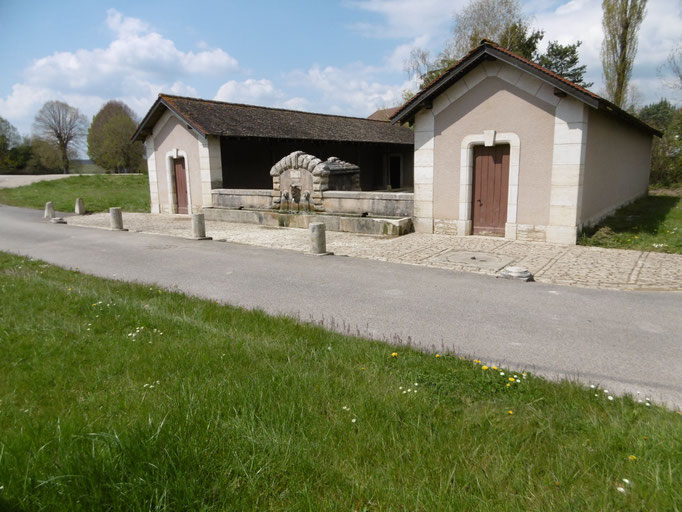

17 Avril 2021: Vidange et nettoyage partiel de la grande fontaine par Olivier.

Après le nettoyage.

Les déchets...

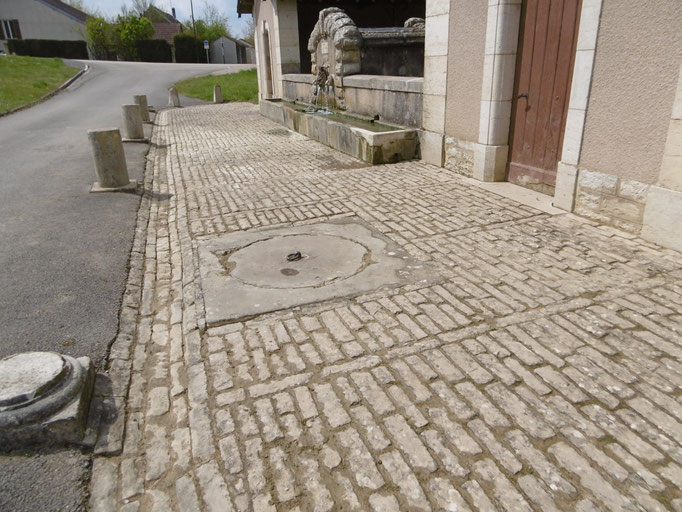

19 Avril 2021: Nettoyage des pavés devant la grande fontaine par Joëlle et Ginette.

19 Avril 2021: Pose des piquets et du portillon de la clôture dans la cour de l'ancienne mairie/école par Pascal, Gilles et Olivier.

23 Avril 2021: Pose du grillage par Pascal, Gilles et Olivier.

11 Mai 2021: Pose d'une poubelle et cendrier à proximité de l'abri bus place du Paqué à Champagney par Pascal et Olivier.

20 Mai 2021: Réparation de la poche à incendie du hameau de La Tuilerie par Pascal et Martial.

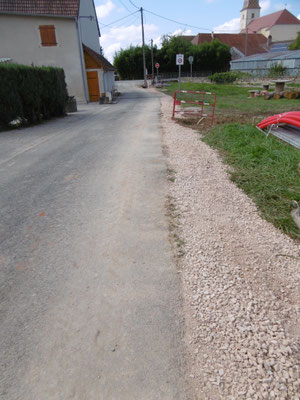

20 Mai 2021: Réfection de la rd112 en direction de La Tuilerie par Eurovia.

31 Mai 2021: Vidange et nettoyage de la grande fontaine par Olivier.

28 Juin 2021: Vidange et nettoyage de la grande fontaine par Olivier.

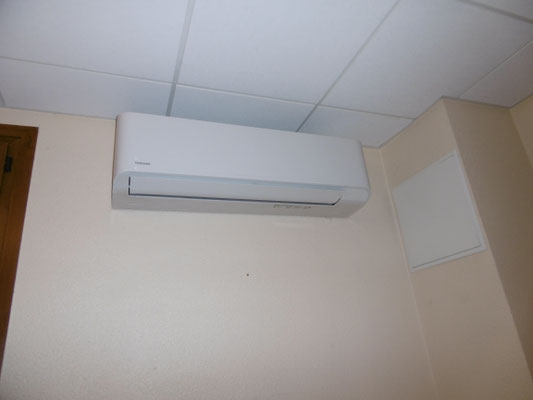

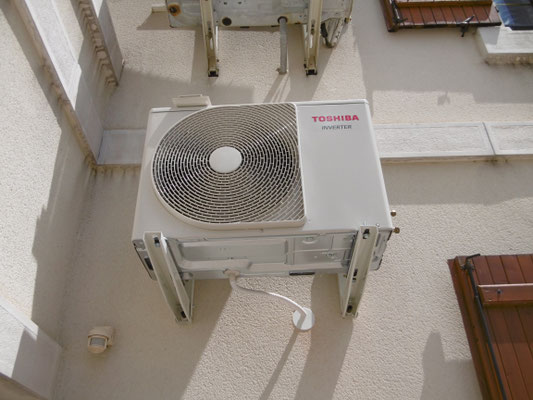

05 Juillet 2021: Pose de la climatisation dans la salle de la mairie.

19 Juillet 2021: Vidange de la grande fontaine.

20 Juillet 2021: Taille des tilleuls de la place du Paqué par l'équipe municipale et remplacement du tableau électrique par Pascal.

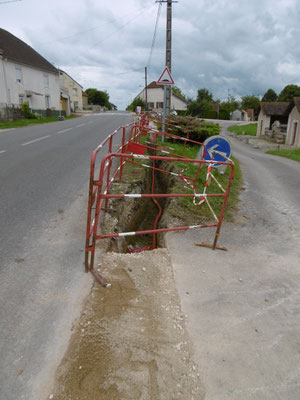

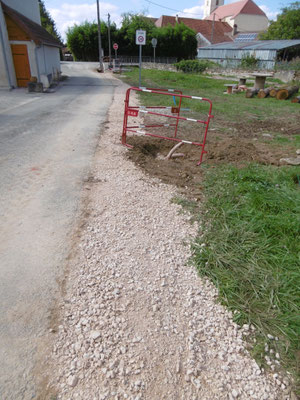

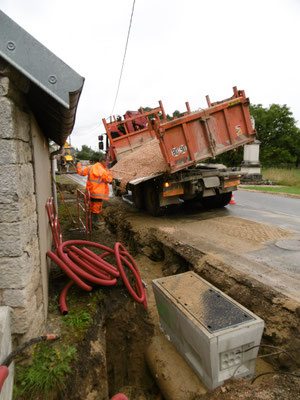

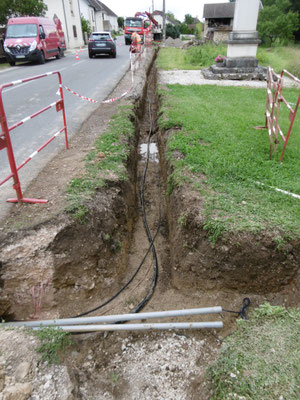

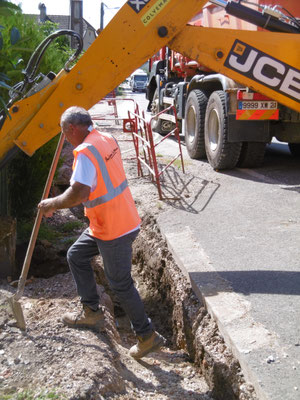

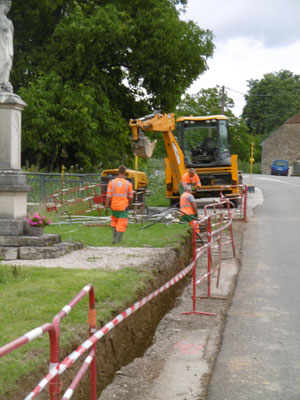

29 Juillet 2021: L'entreprise DEMONGEOT arrive à CHAMPAGNEY pour le démarrage des travaux d'enfouissement des réseaux secs (EDF, télécom et éclairage public).

02 Août 2021: Vidange et nettoyage de la fontaine.

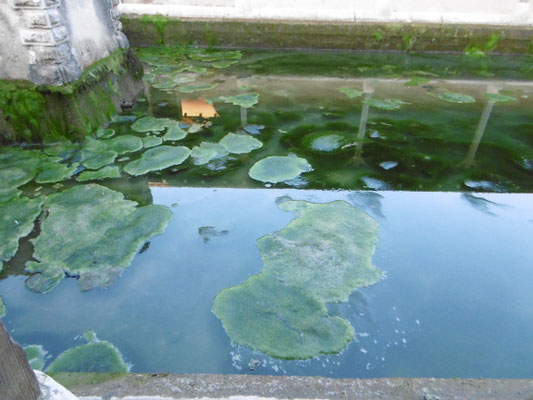

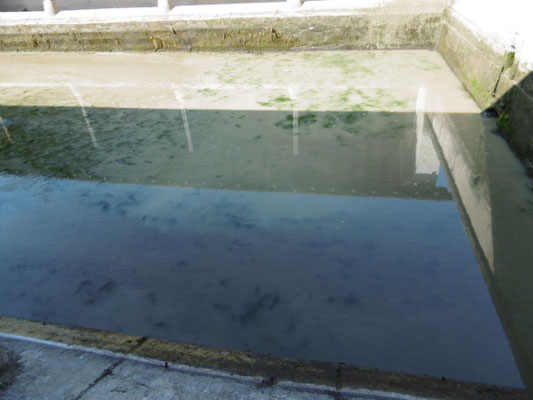

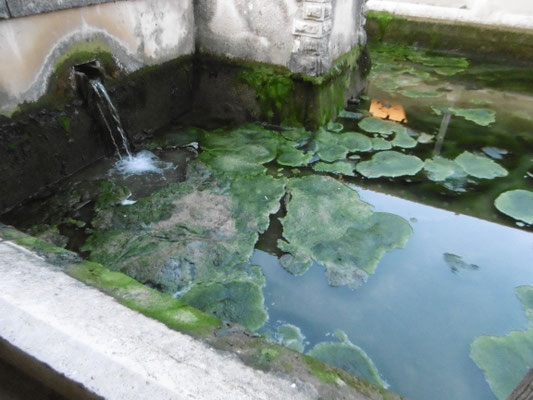

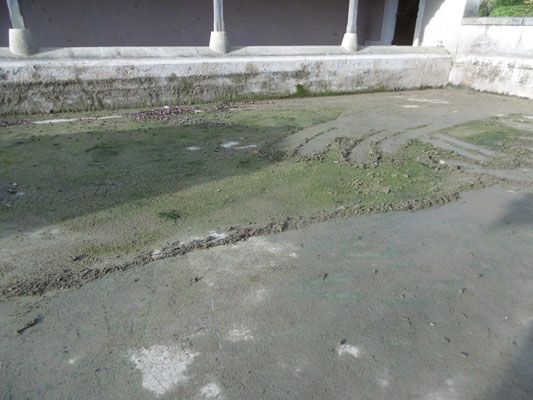

Les algues vertes présentes dans le bassin.

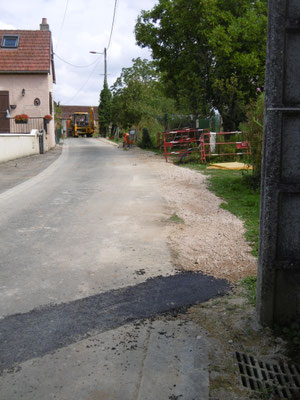

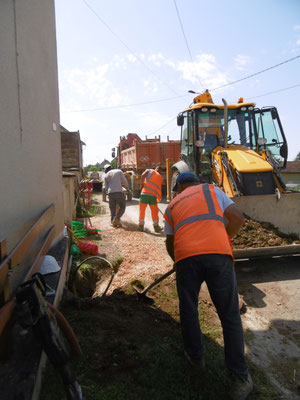

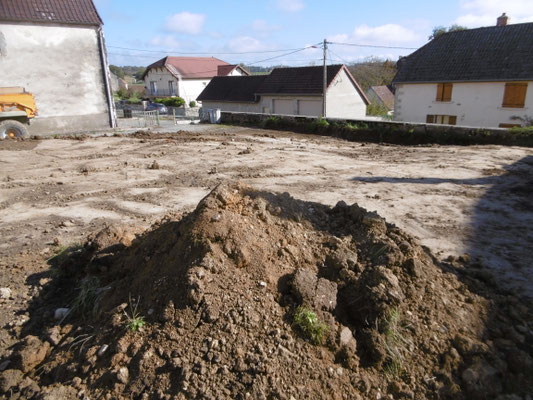

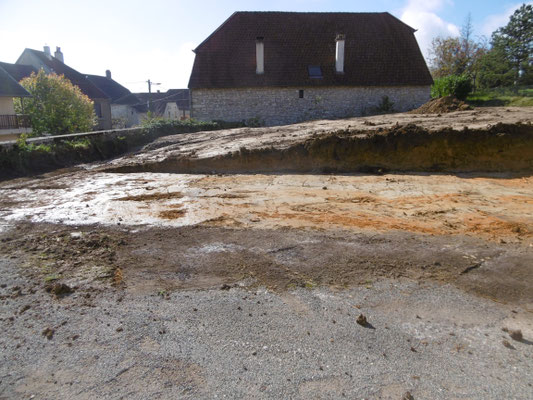

03 Août 2021: Travaux rue Principale, 3ème jour.

04 Août 2021:

06 Août 2021:

12 Août 2021:

22 Août 2021:

23 Août 2021: Vidange et nettoyage de la grande fontaine par Olivier.

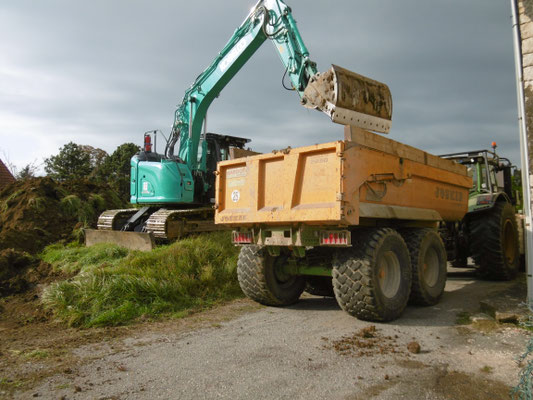

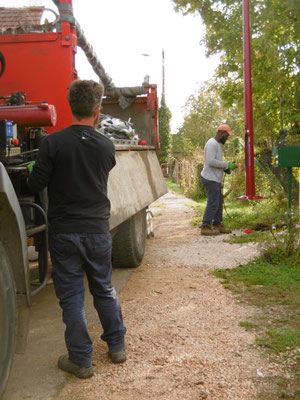

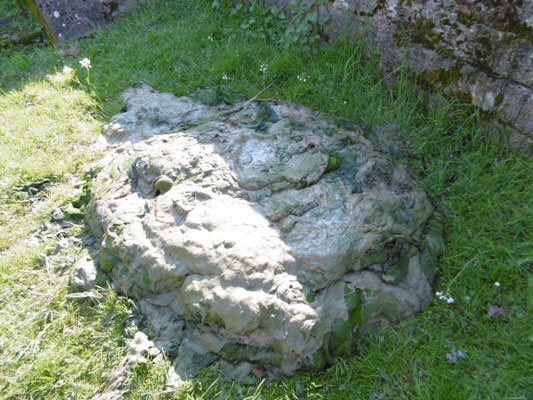

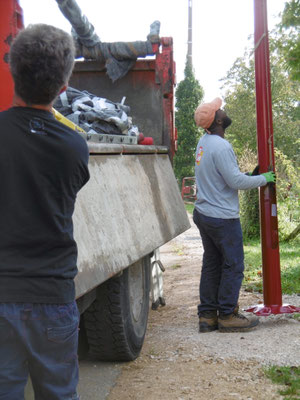

8 Septembre 2021: Suppression des tas de limons du Nacey par Patrick et Fabien, entreposés chez Jean-Marc.

13 Septembre 2021: Vidange de la grande fontaine.

Nettoyage du devant de la grande fontaine par Peter.

17 Septembre 2021:

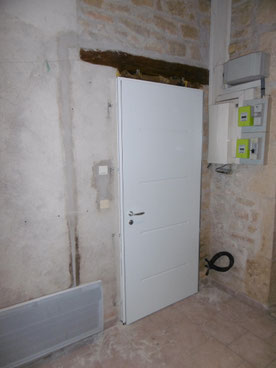

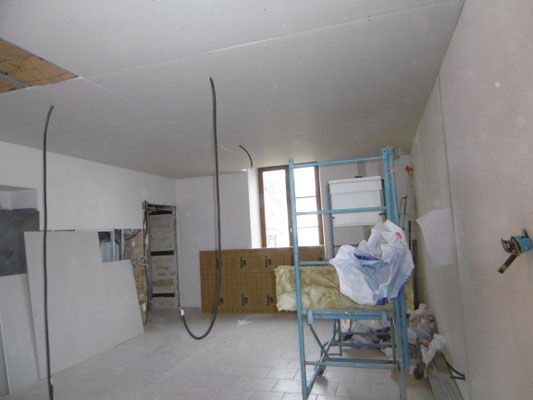

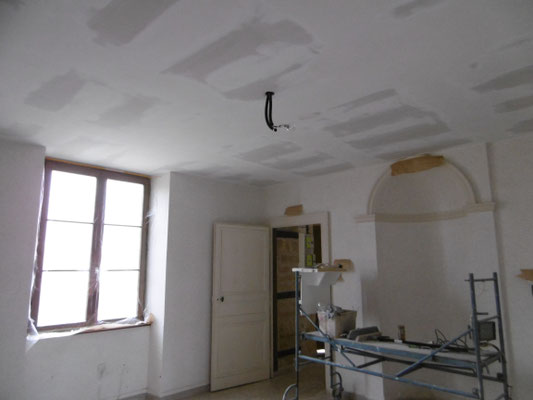

18 Septembre 2021: Démontage de cloisons dans la salle nord de l'ancienne cure et évacuations des déchets à la déchetterie de Montmirey.

20 Septembre 2021: Vidange et nettoyage de la grande fontaine par Pascal et Olivier.

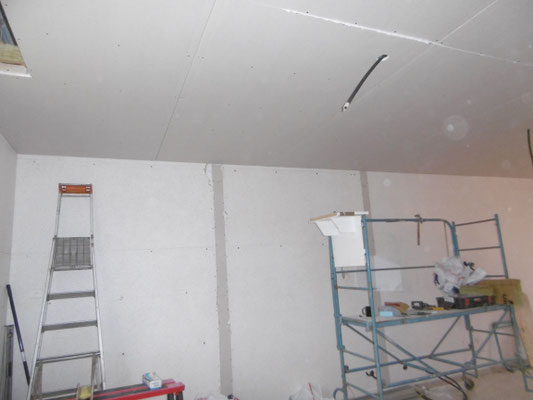

20 Septembre 2021: Poursuite des travaux dans la salle de l'ancienne cure par Pascal, Julien et Olivier.

20 Septembre 2021:

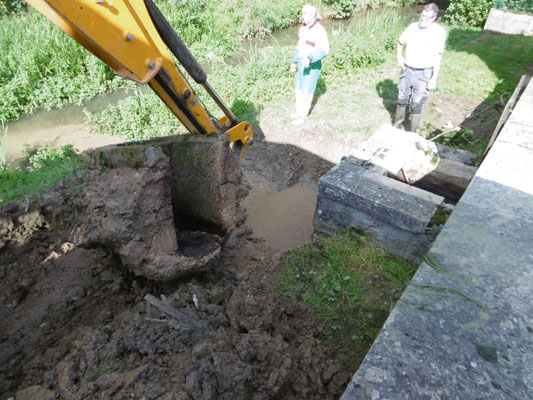

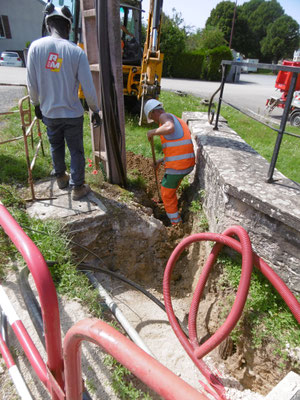

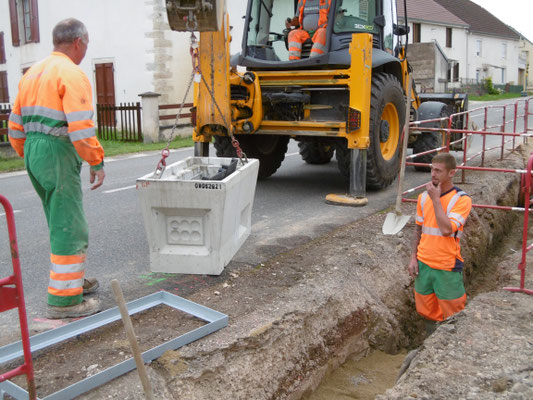

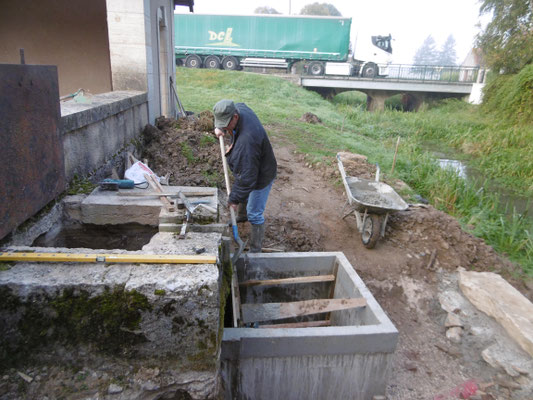

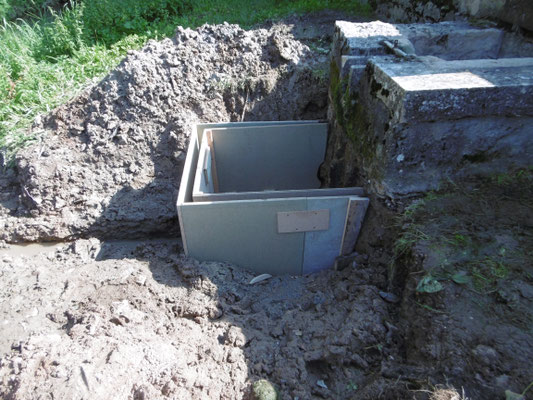

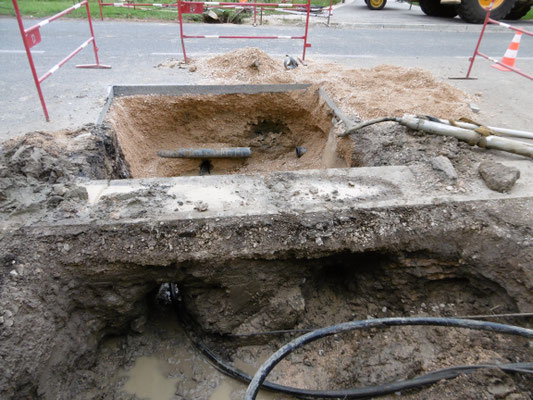

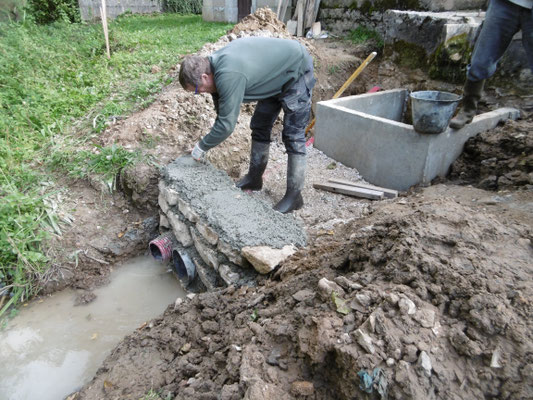

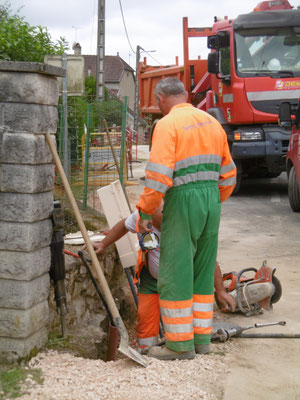

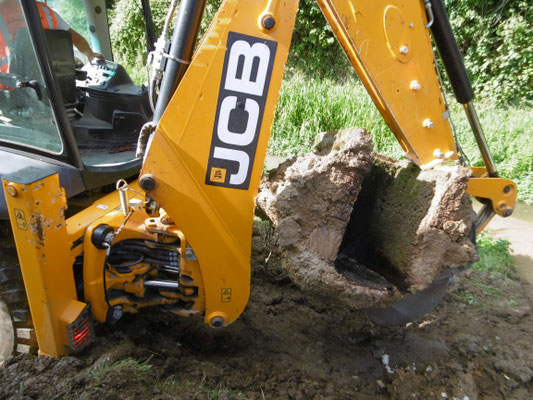

21 Septembre 2021: Début des travaux de mise en place d'une vanne de vidange pour la grande fontaine par Pascal et Olivier, avec l'aide de l'entreprise DEMONGEOT, pour l'enlèvement d'un regard en béton.

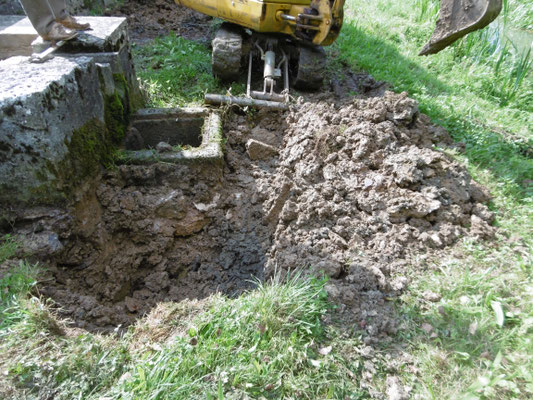

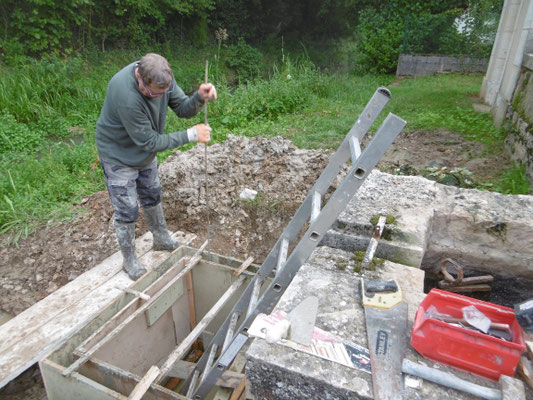

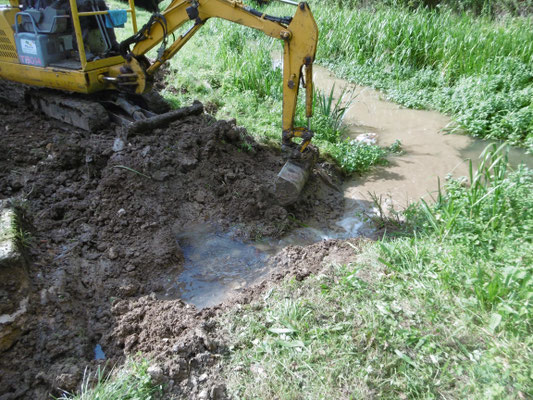

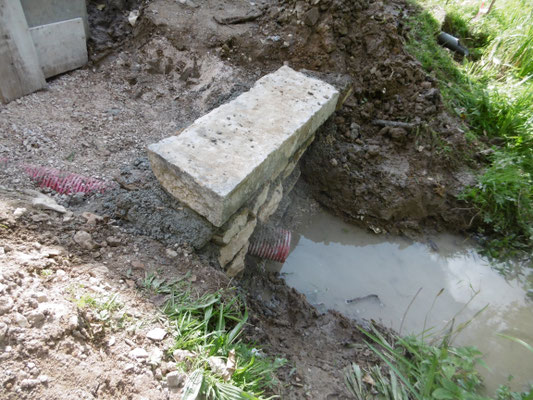

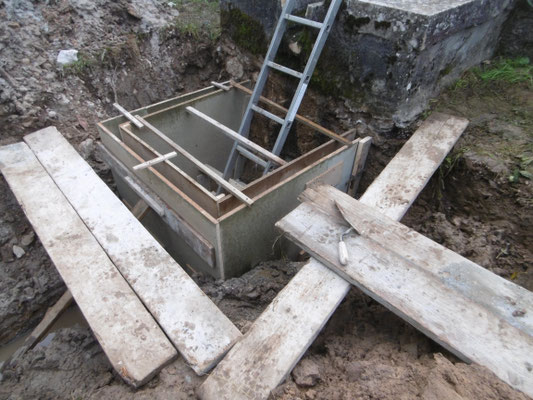

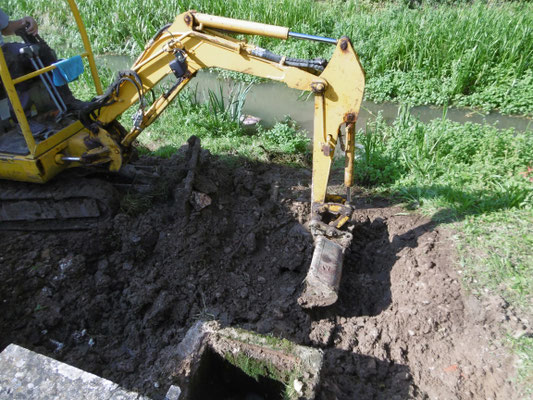

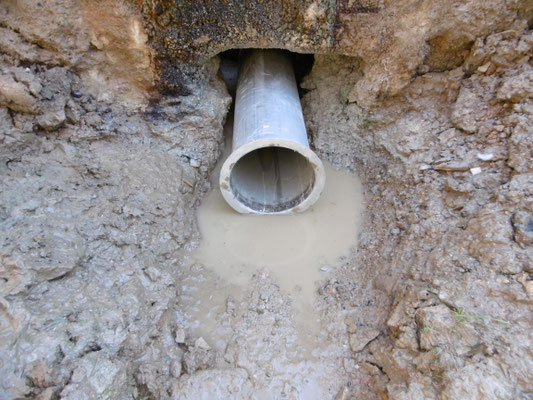

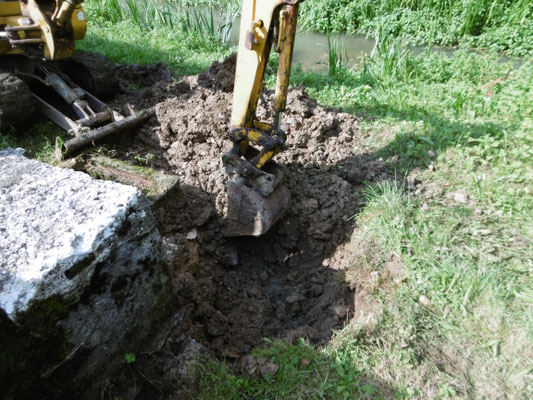

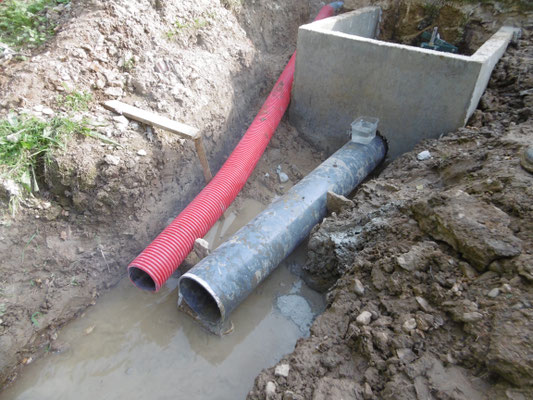

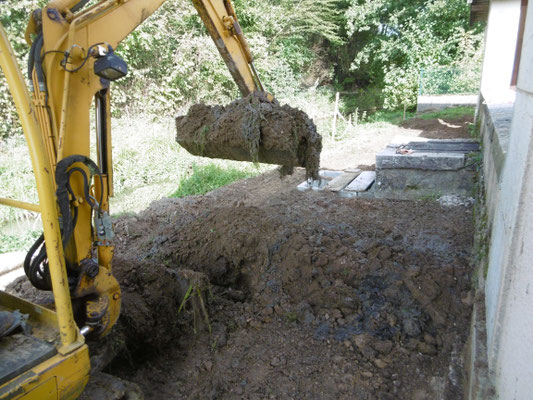

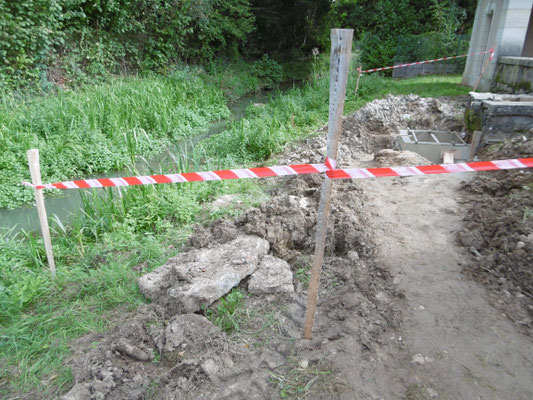

22 Septembre 2021: Préparation du trou, pour la mise en place et le scellement d'un tube inox.

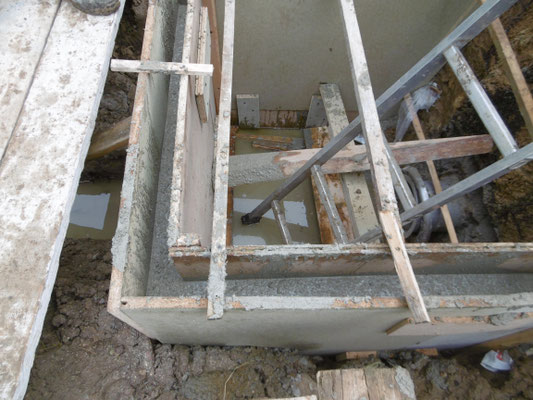

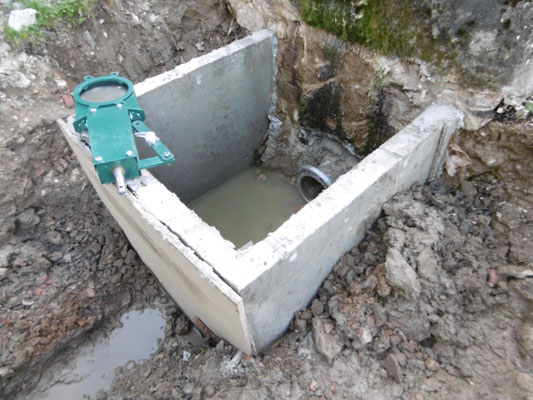

23 Septembre 2021: Mise en place provisoire de la vanne et construction d'un coffrage pour le regard en béton par Pascal et Olivier.

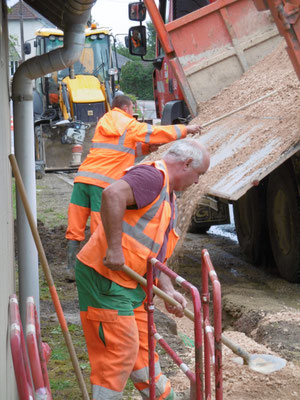

23 Septembre 2021: L'entreprise DEMONGEOT quitte la commune de Champagney après avoir fait les enrobés à chaud en matinée.

24 Septembre 2021: Coulage du regard en béton par Pascal et Olivier puis sécurisation du chantier.
